PROJEKTDETALJER
_____________________________
Bottenplatta – 4200 m2
Bjälklag HD/f – 4400 m2
Betongväggar – 620 m2
Grundkonstruktion – 570 m3
Byggnadsfunktion: Skola och förskola
Byggplats: Habo, Sverige
_____________________________
Påbörjande av arbetet:
10.01.2022
Slutförande av arbetet:
20.01.2023
Arbetsledare – Artur Brzozowski

Utförda betong arbeten
Som en del av projektet att bygga en skola och förskola i Habo utfördes omfattande arbeten med både platsgjuten betong och montage av prefabricerade element. Nedan följer en detaljerad beskrivning med fokus på varje delmoment, tekniska lösningar och utmaningar.

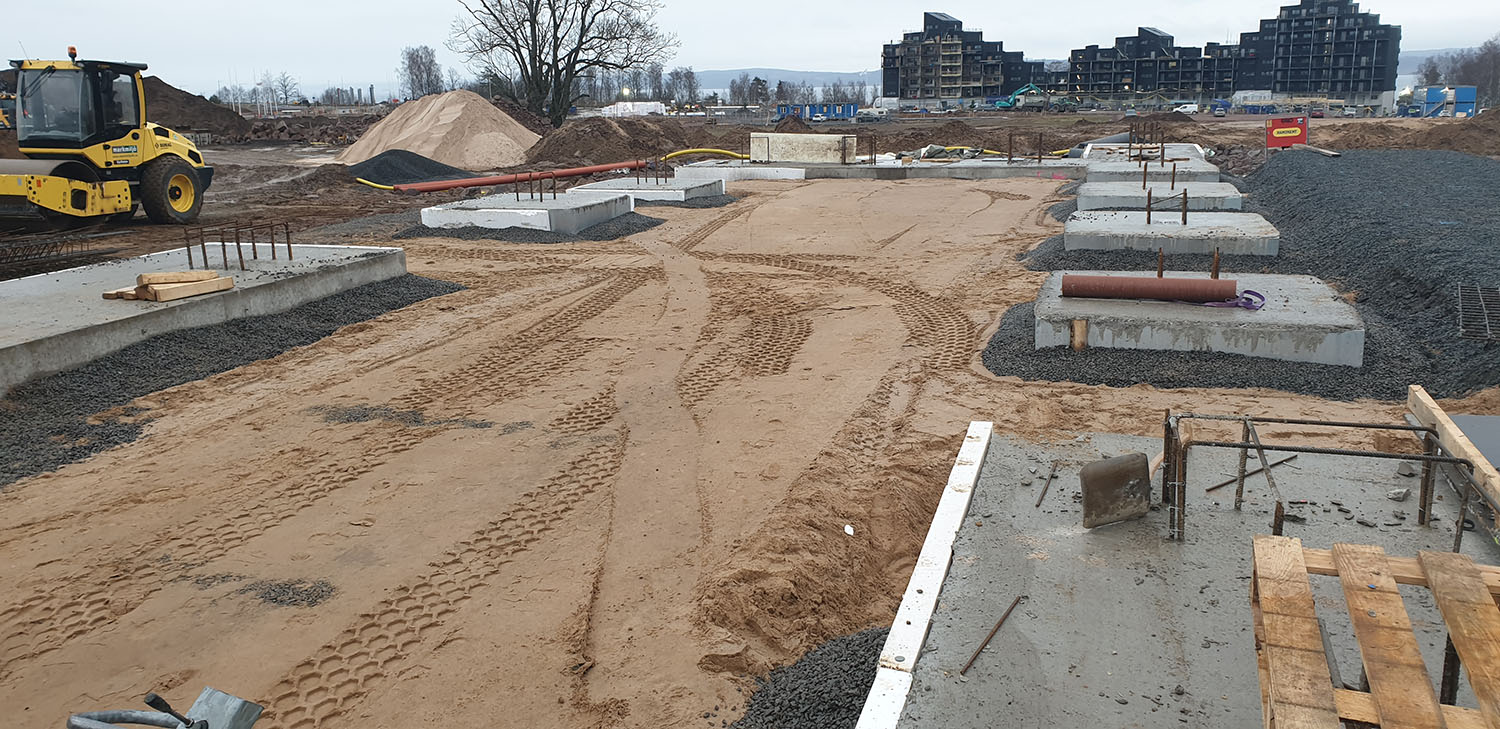

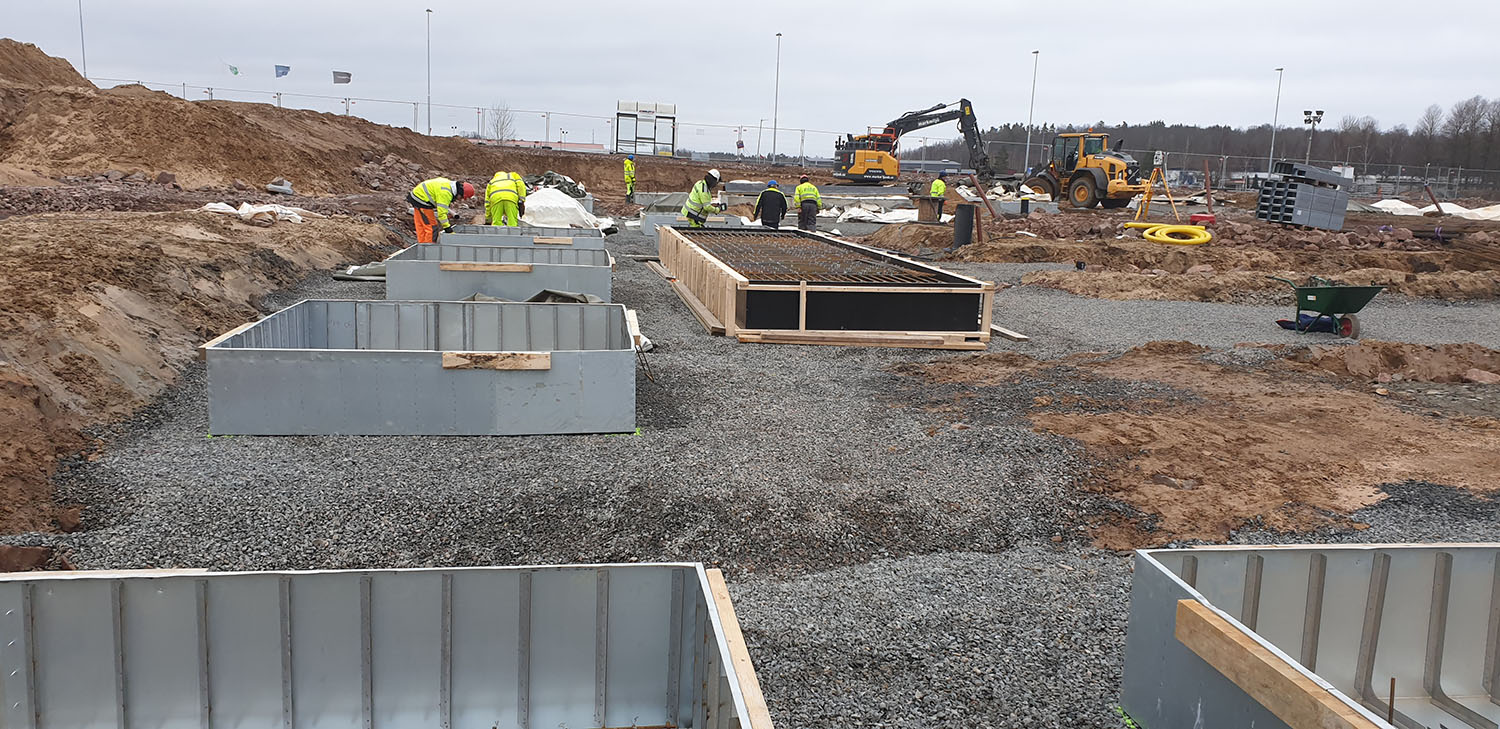

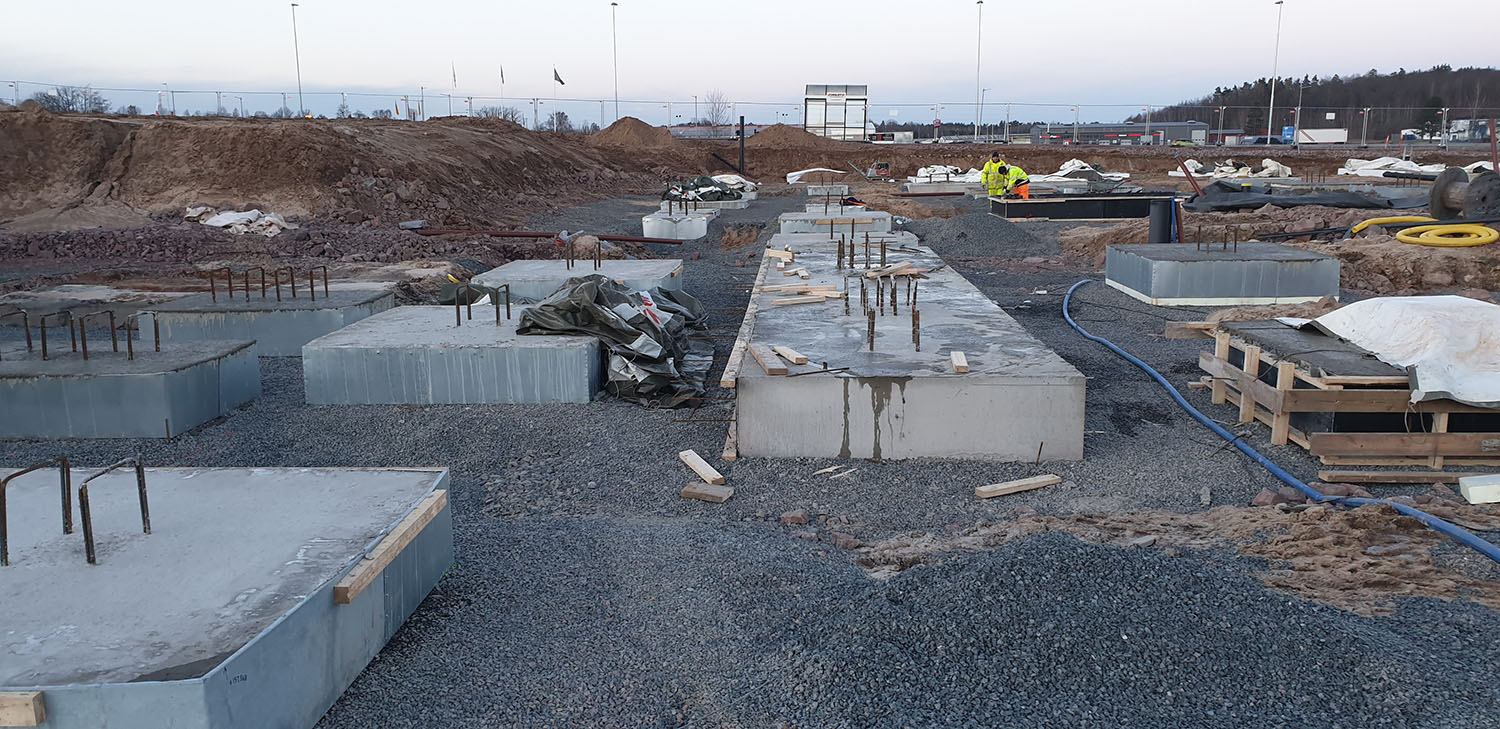

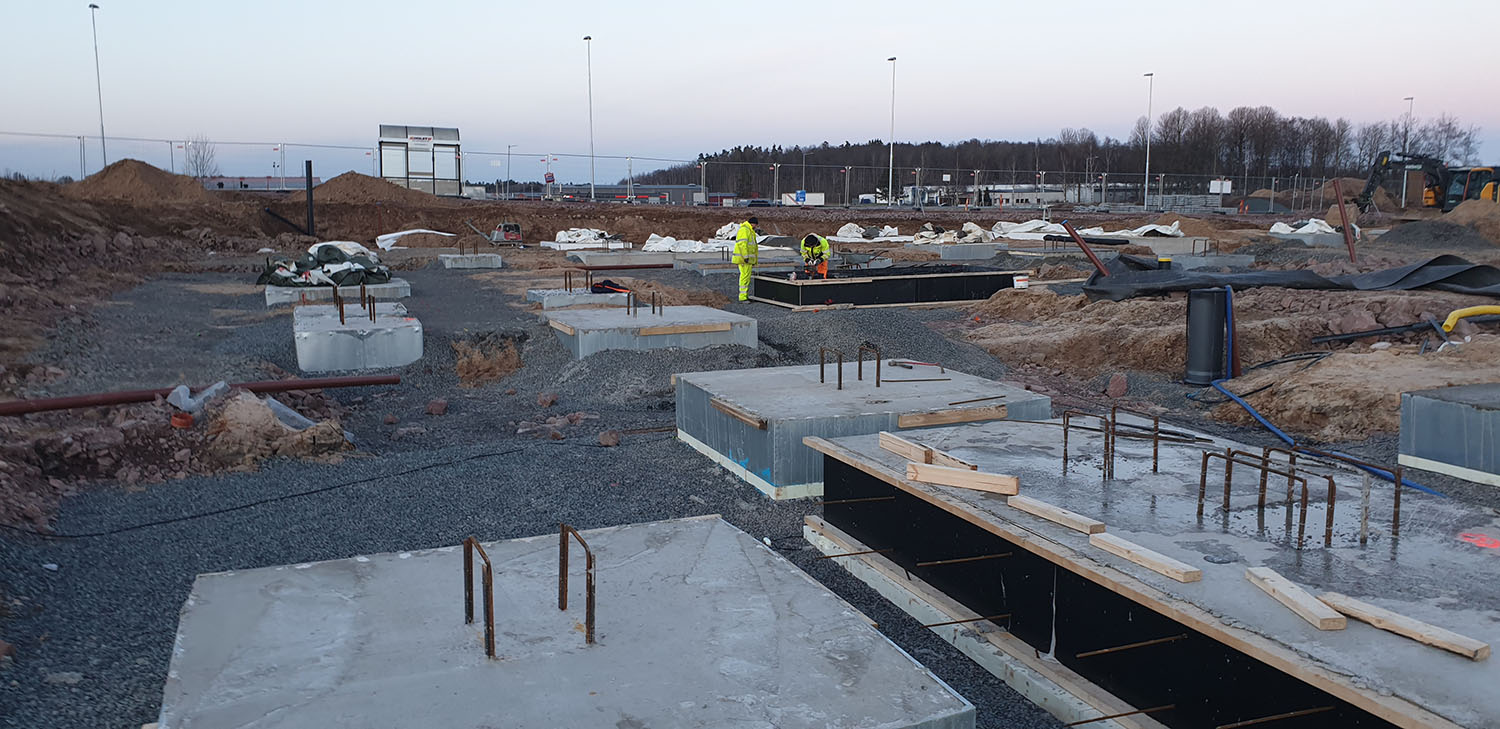

1. Fundament och stora plintar
-
-

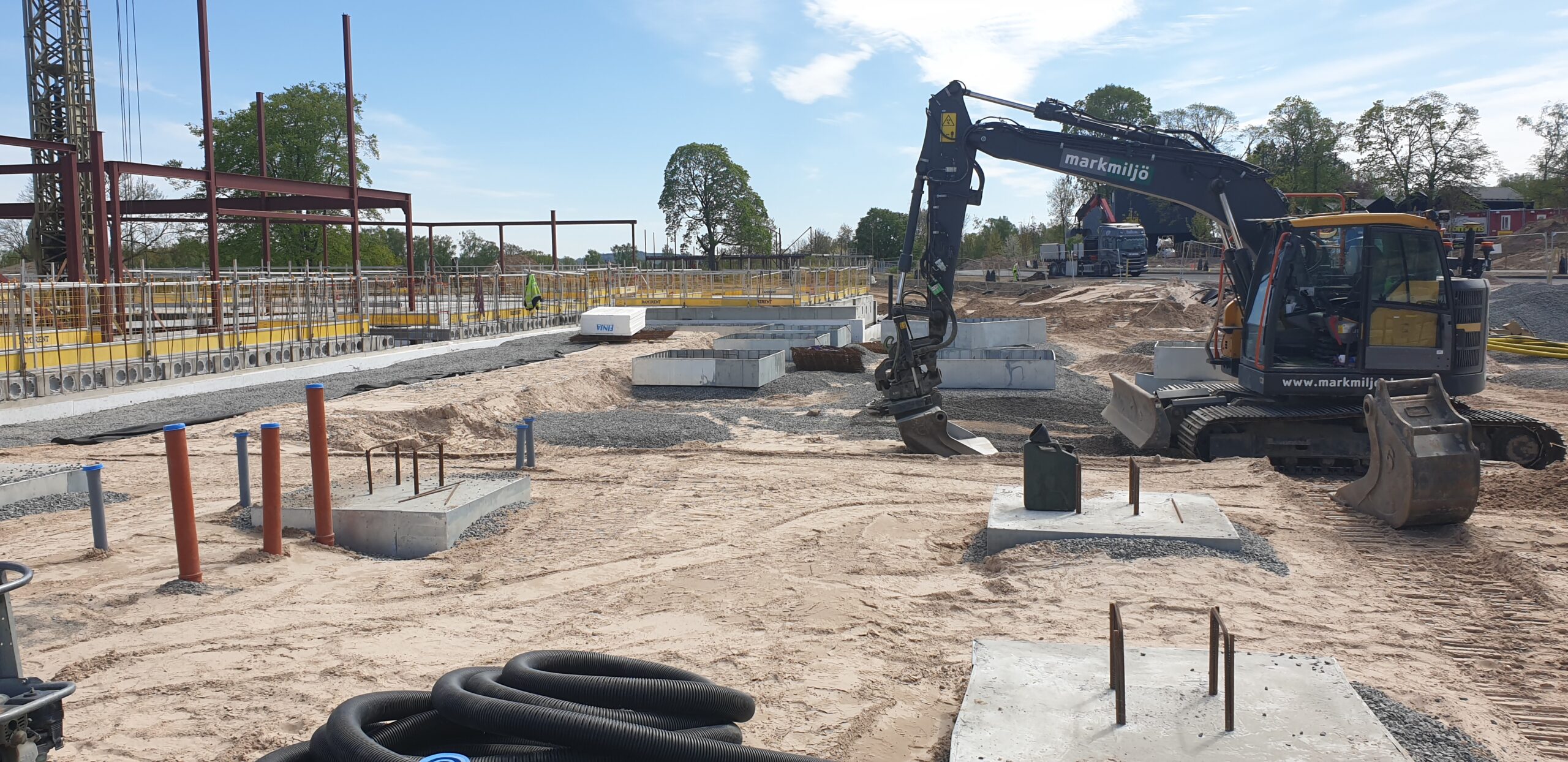

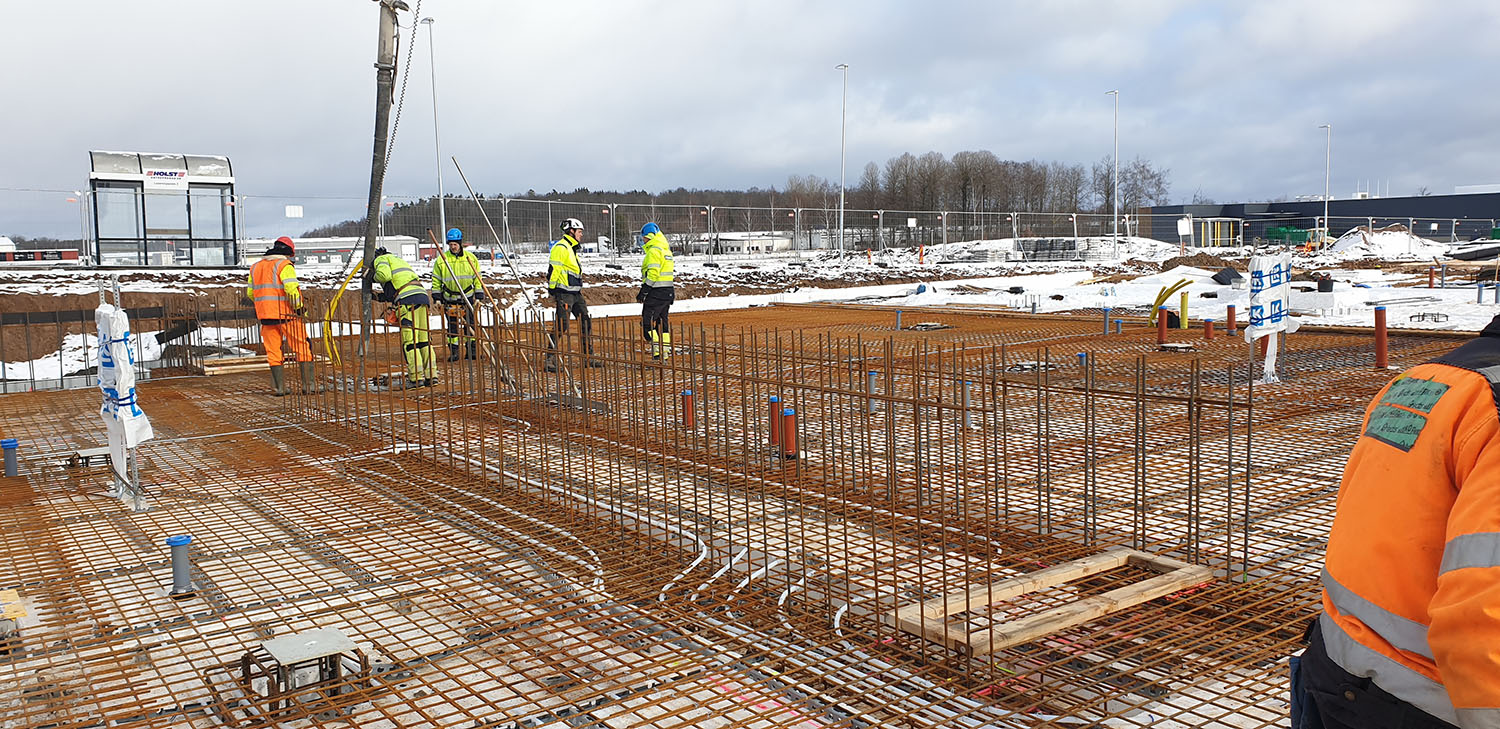

Utgrävning och justering av markytor i nära samråd med markentreprenörer och installatörer.
-

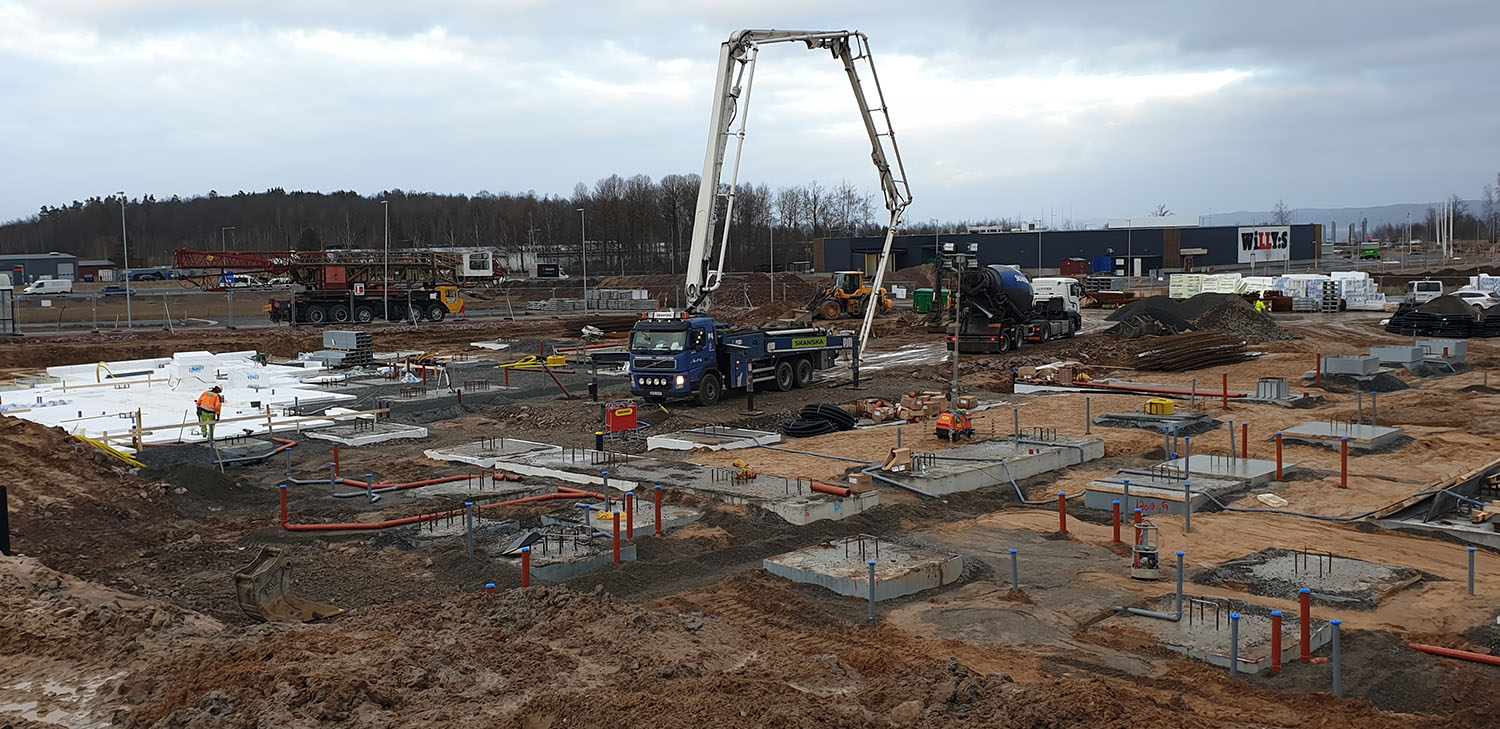

Armering och formning av stora plintar (stora fundament) som hällts på plats (betongarbete i kyla).
-
Användning av värmekablar och frostskydd för att bibehålla lämplig temperatur i betongen under vinterförhållanden.
-

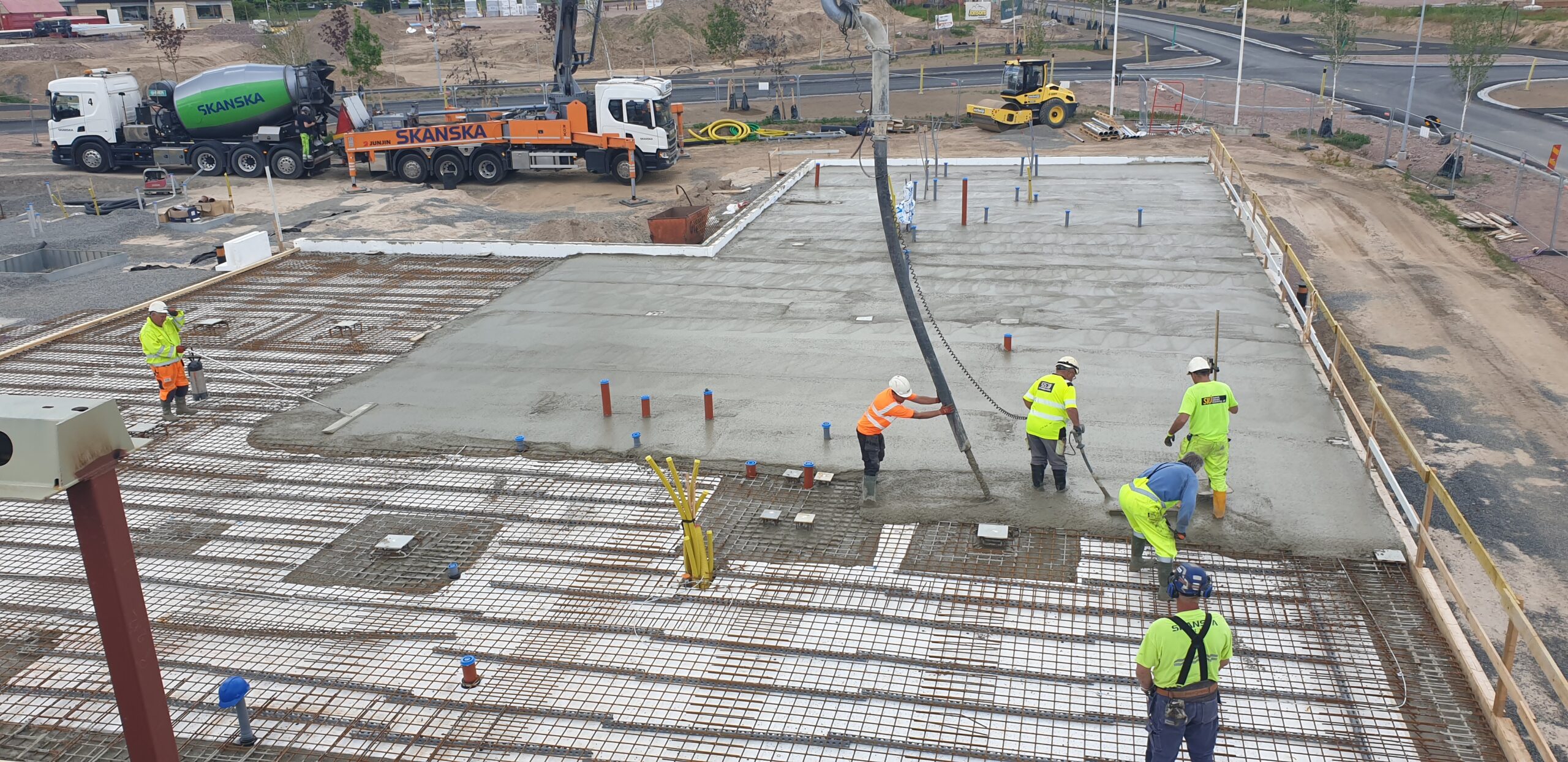

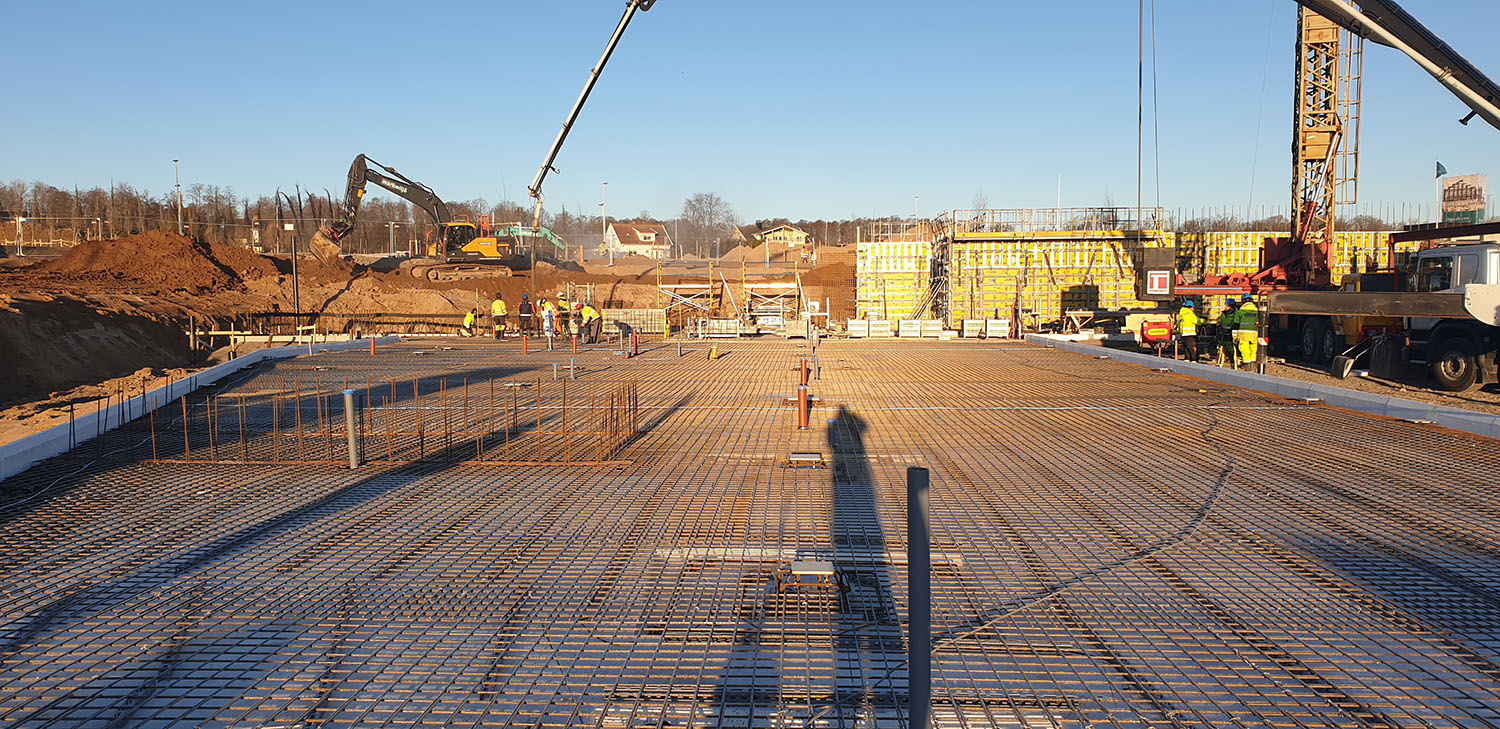

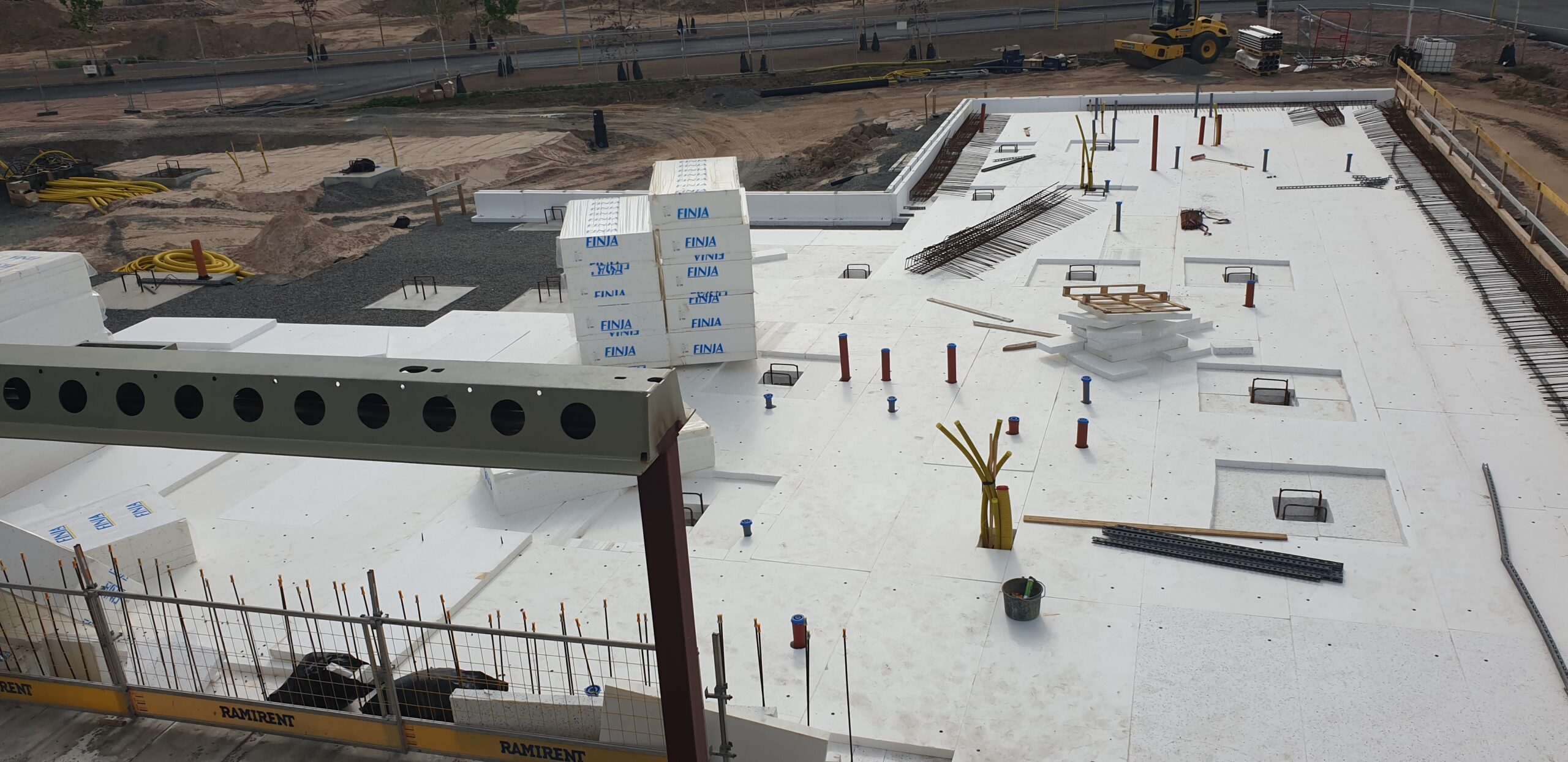

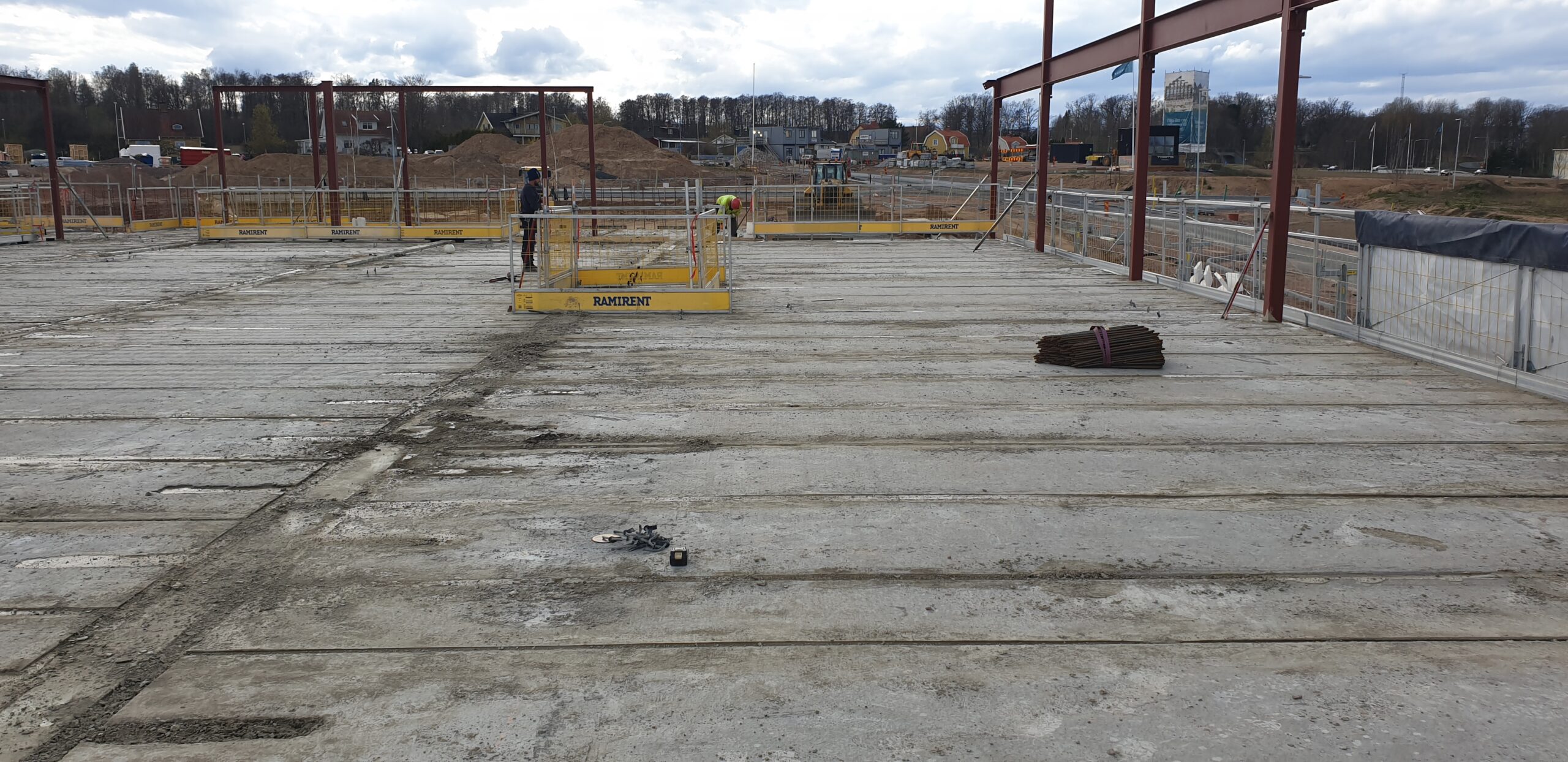

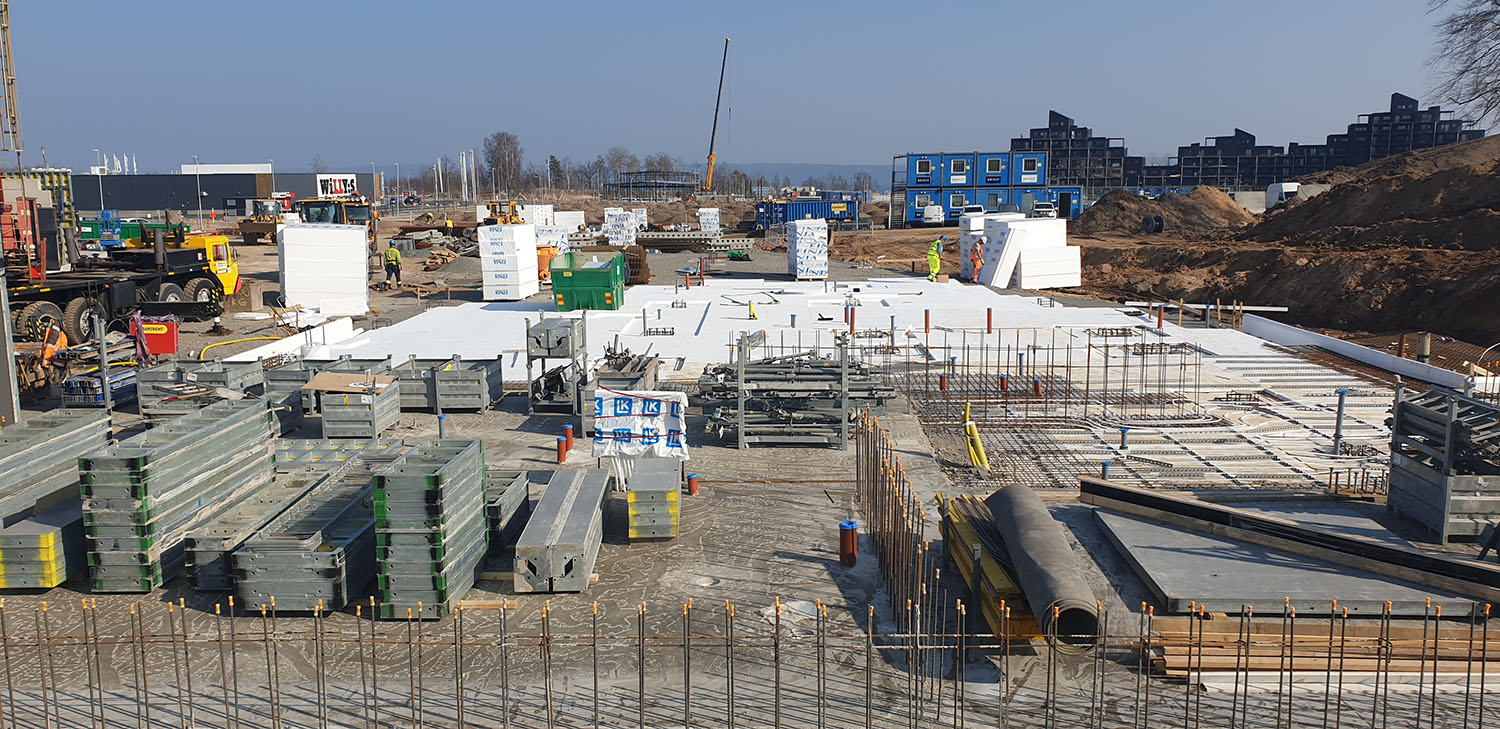

2. Gjuta platta på mark (grundplatta)
-
-

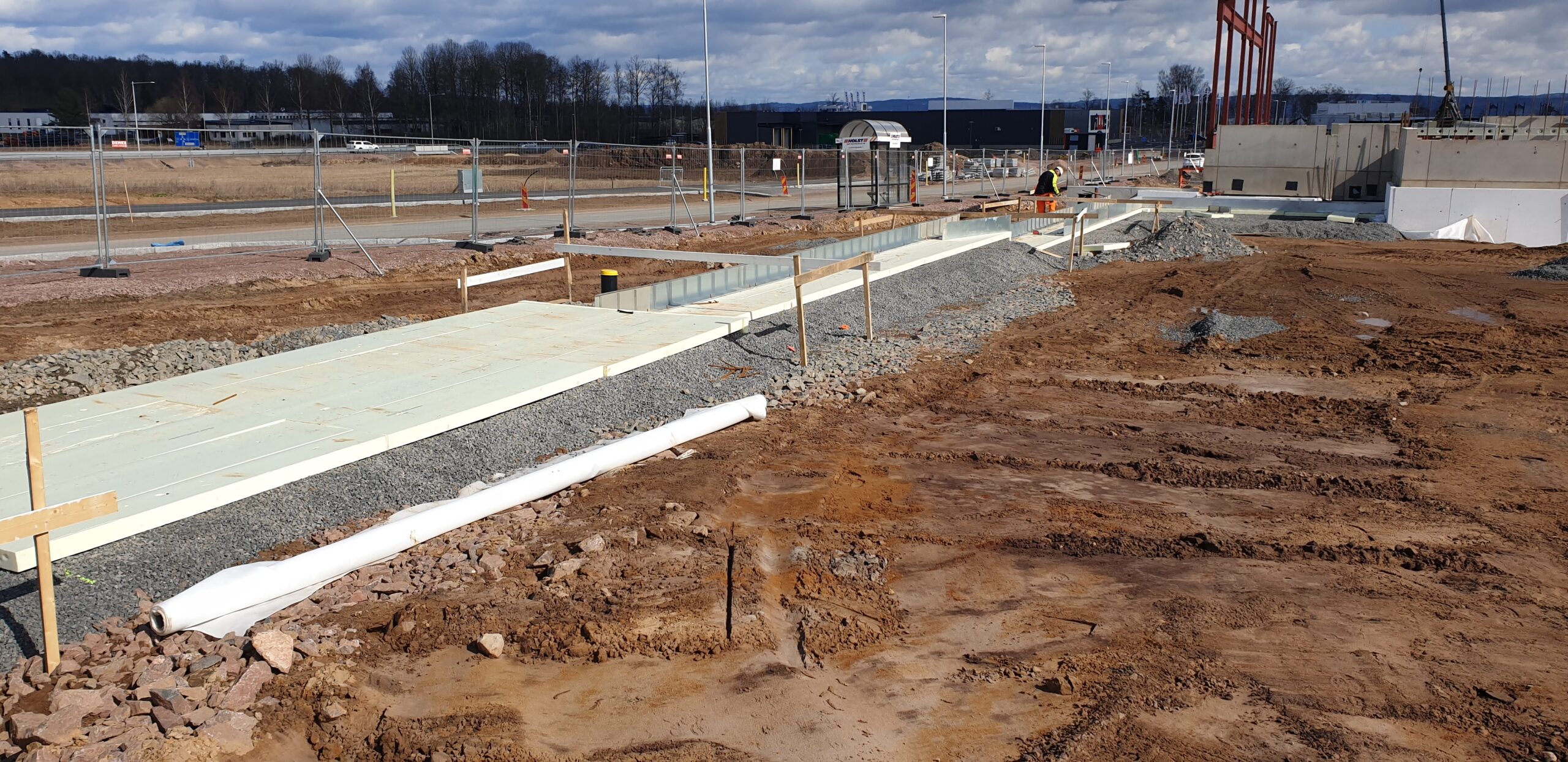

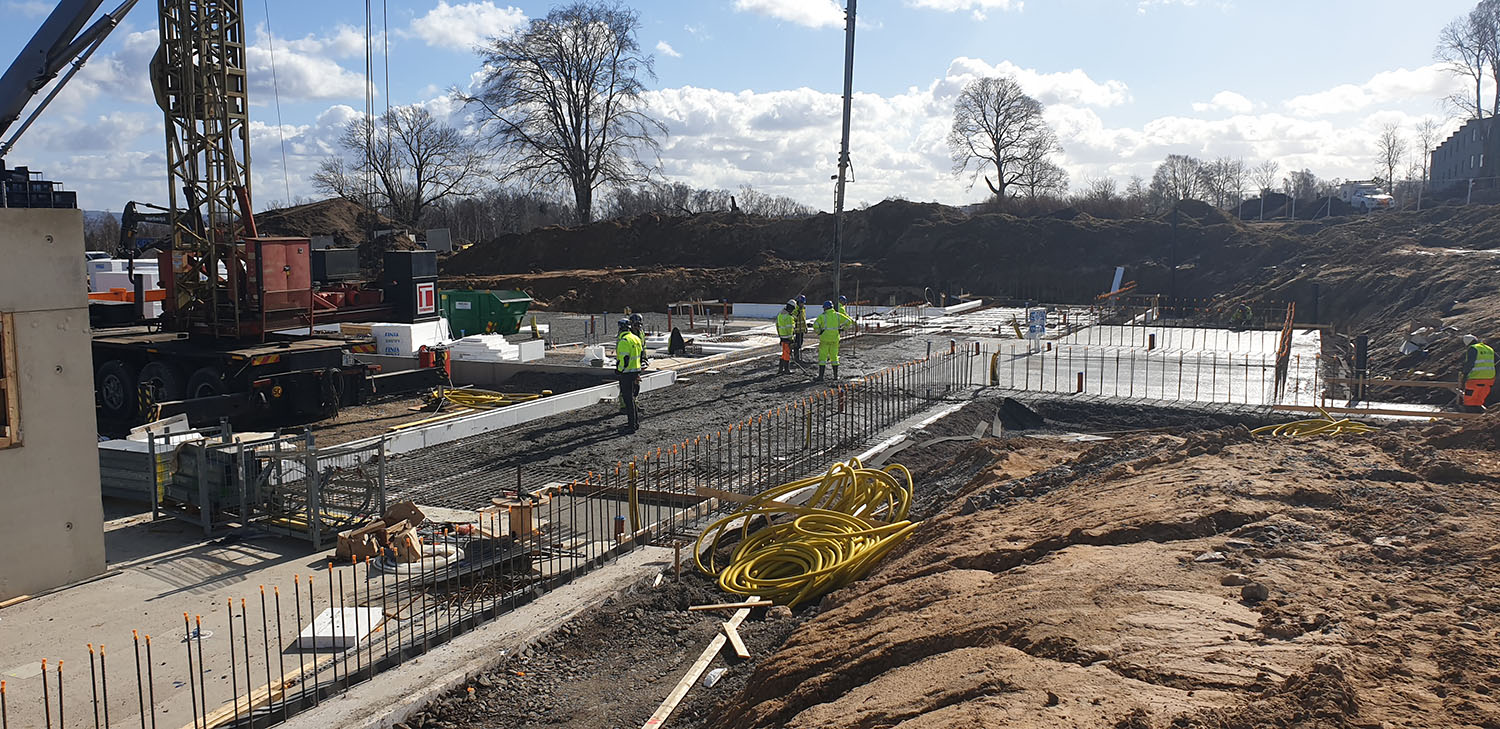

Montering av L-kant-element längs plattans perimeterram och lagt cellplast (isolering) över hela ytan för att säkerställa termisk isolering.
-

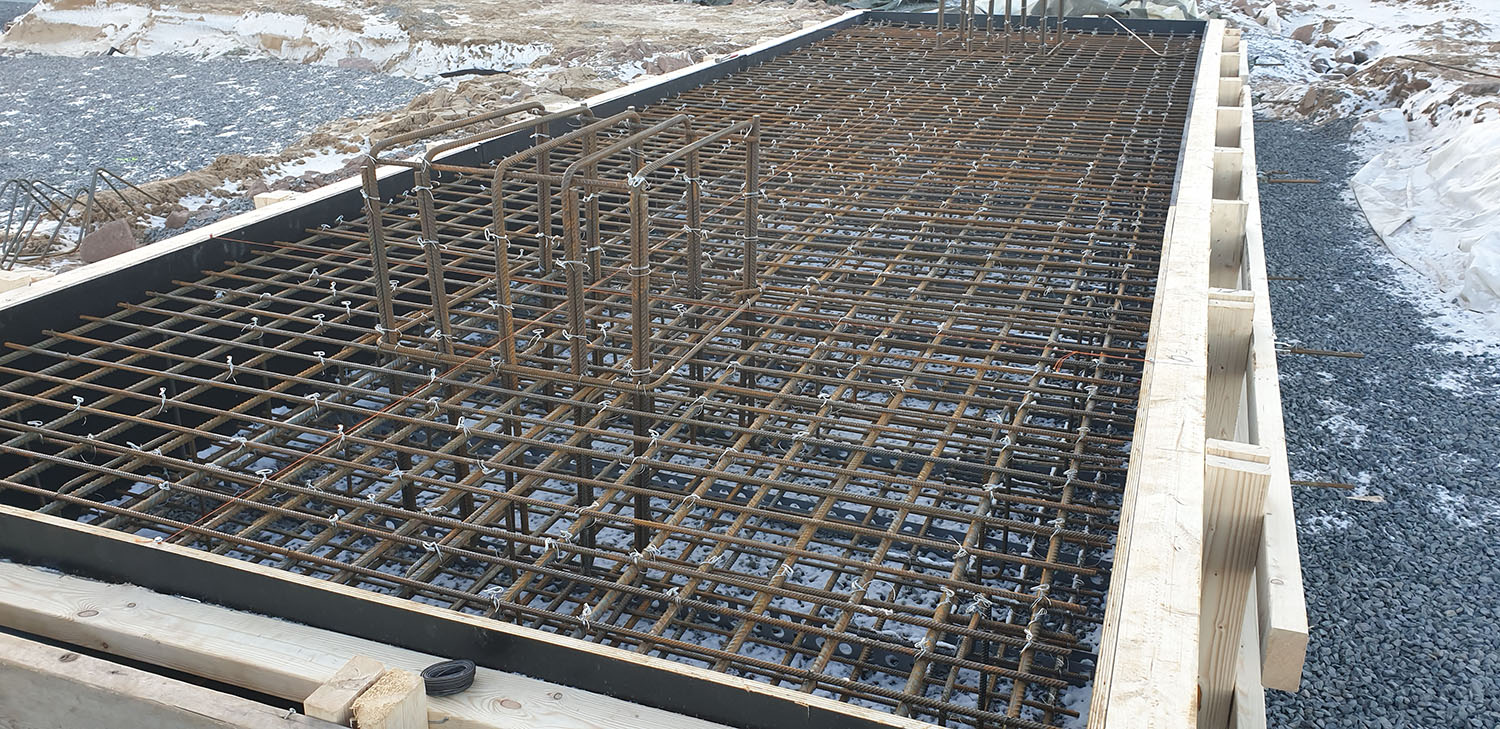

Armering med kantbalkar (armeringsbalkar) och armeringsnät före betonggjutning.
-

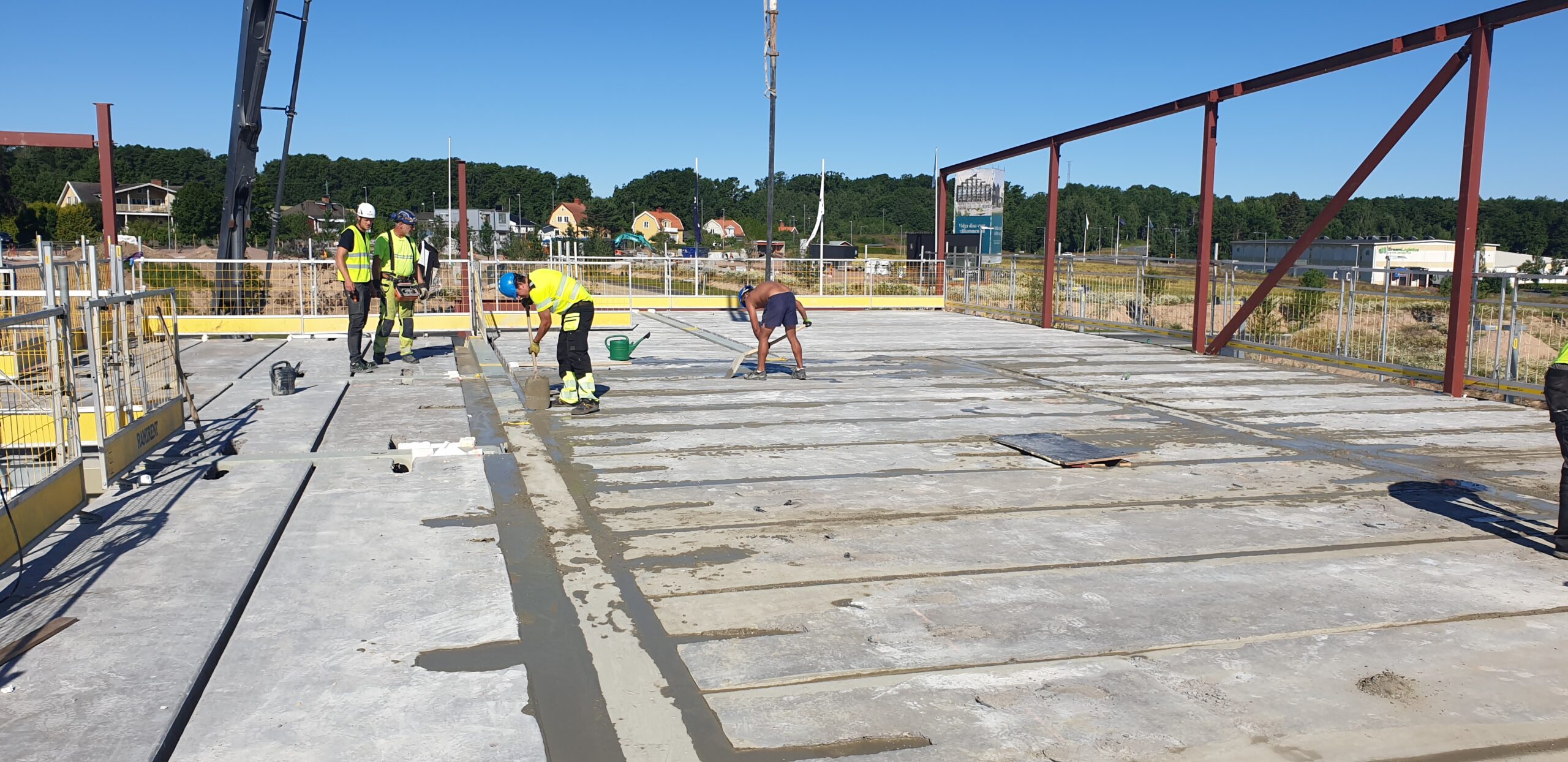

Ytbehandling av betongytan med “slodat yta” för jämnhet och delvis slipning (stålglättad) för extra slät finish.
-

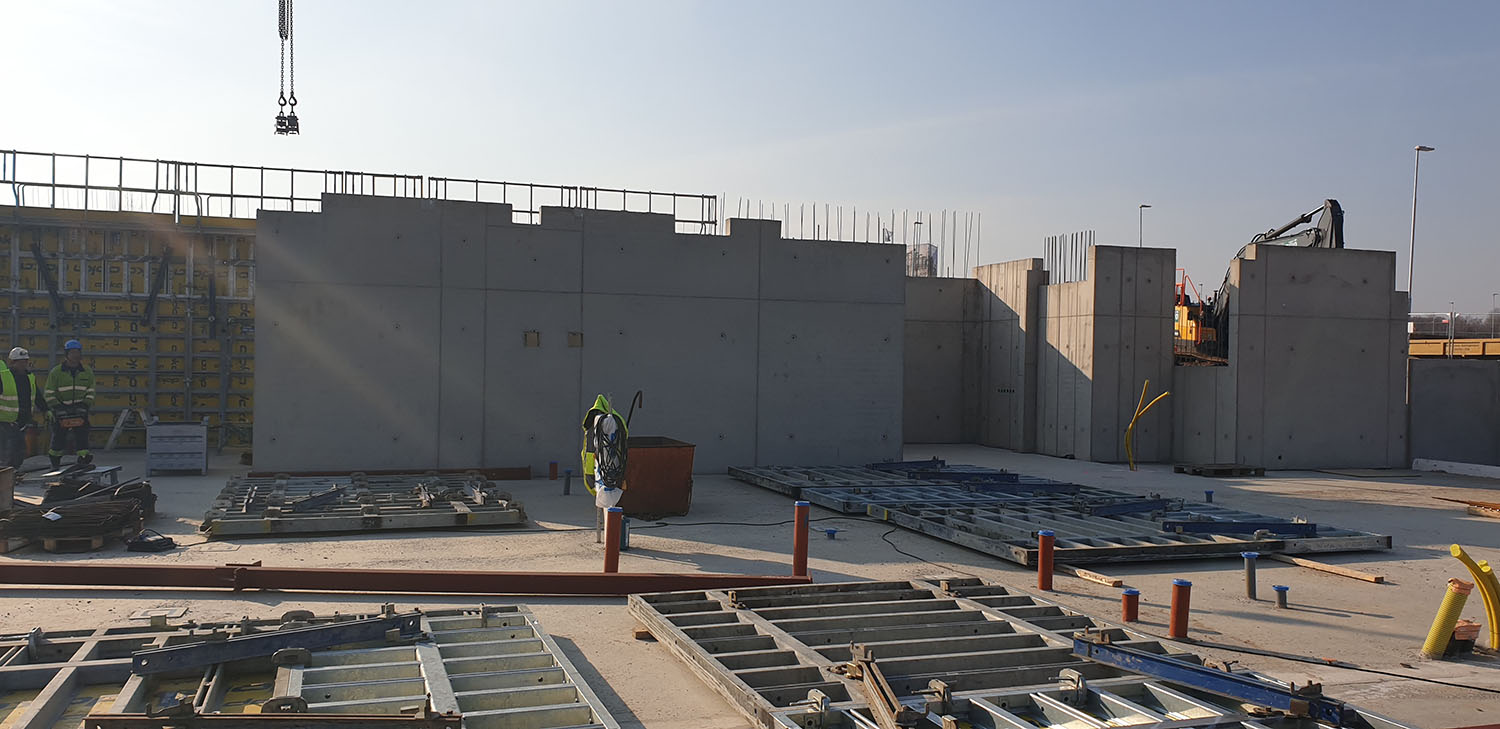

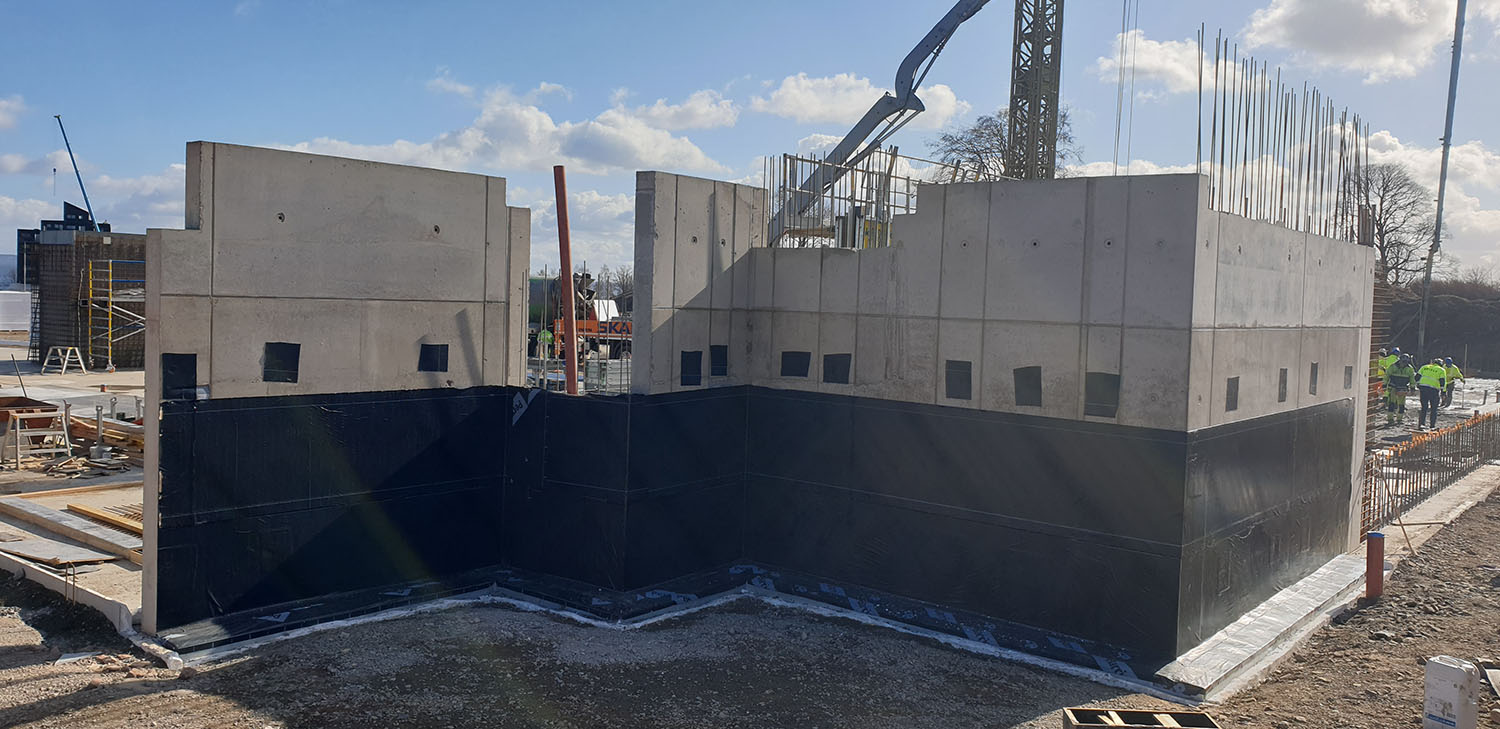

3. Betongväggar och trapphusväggar
-
-

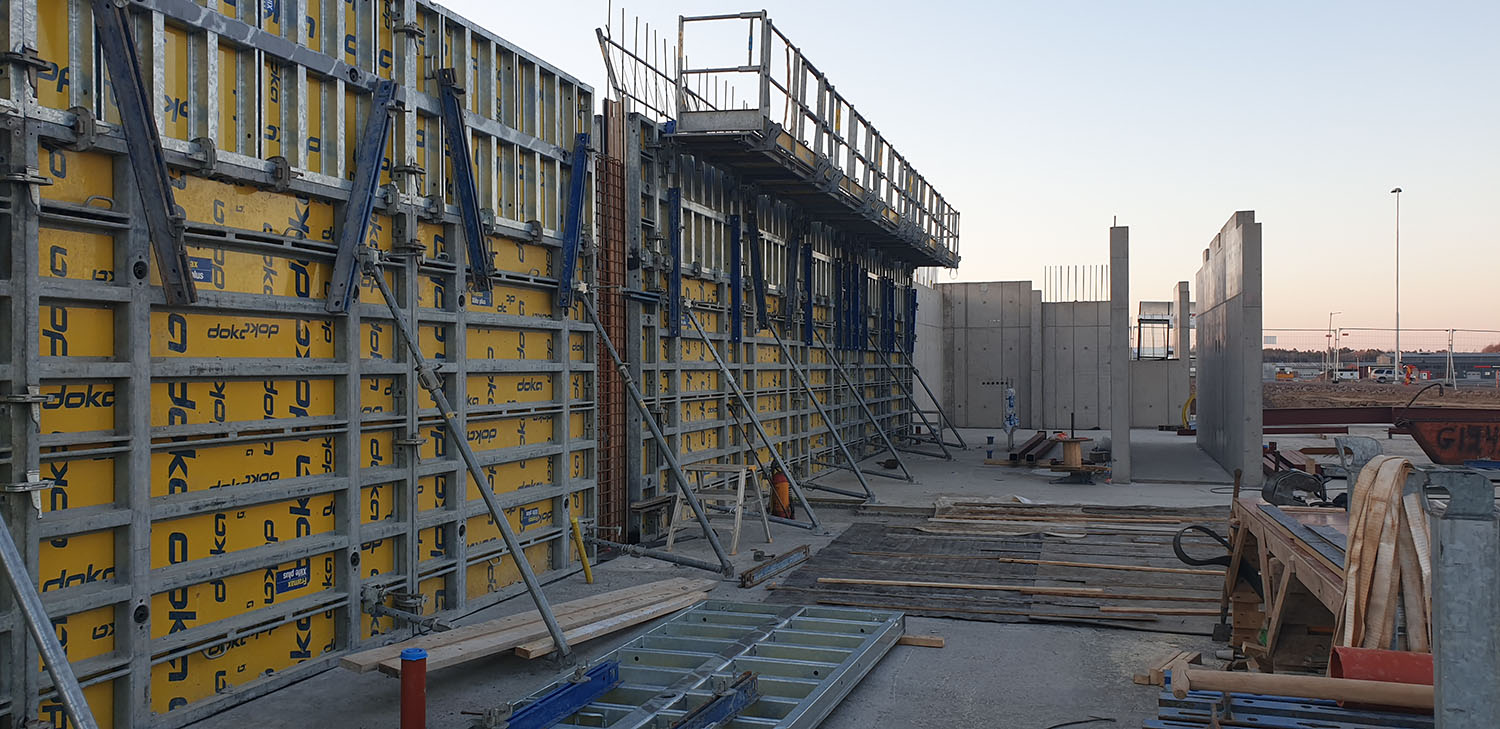

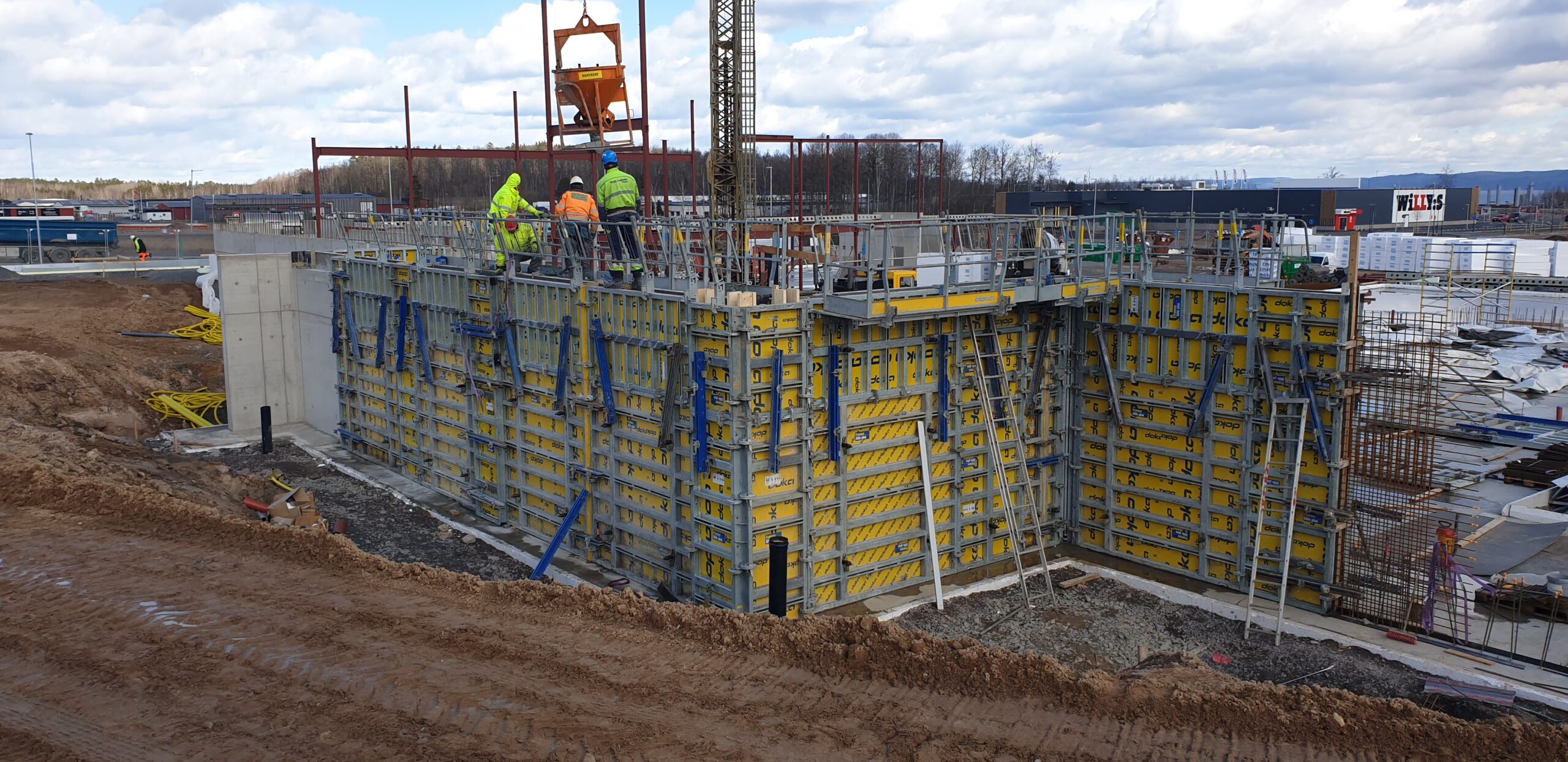

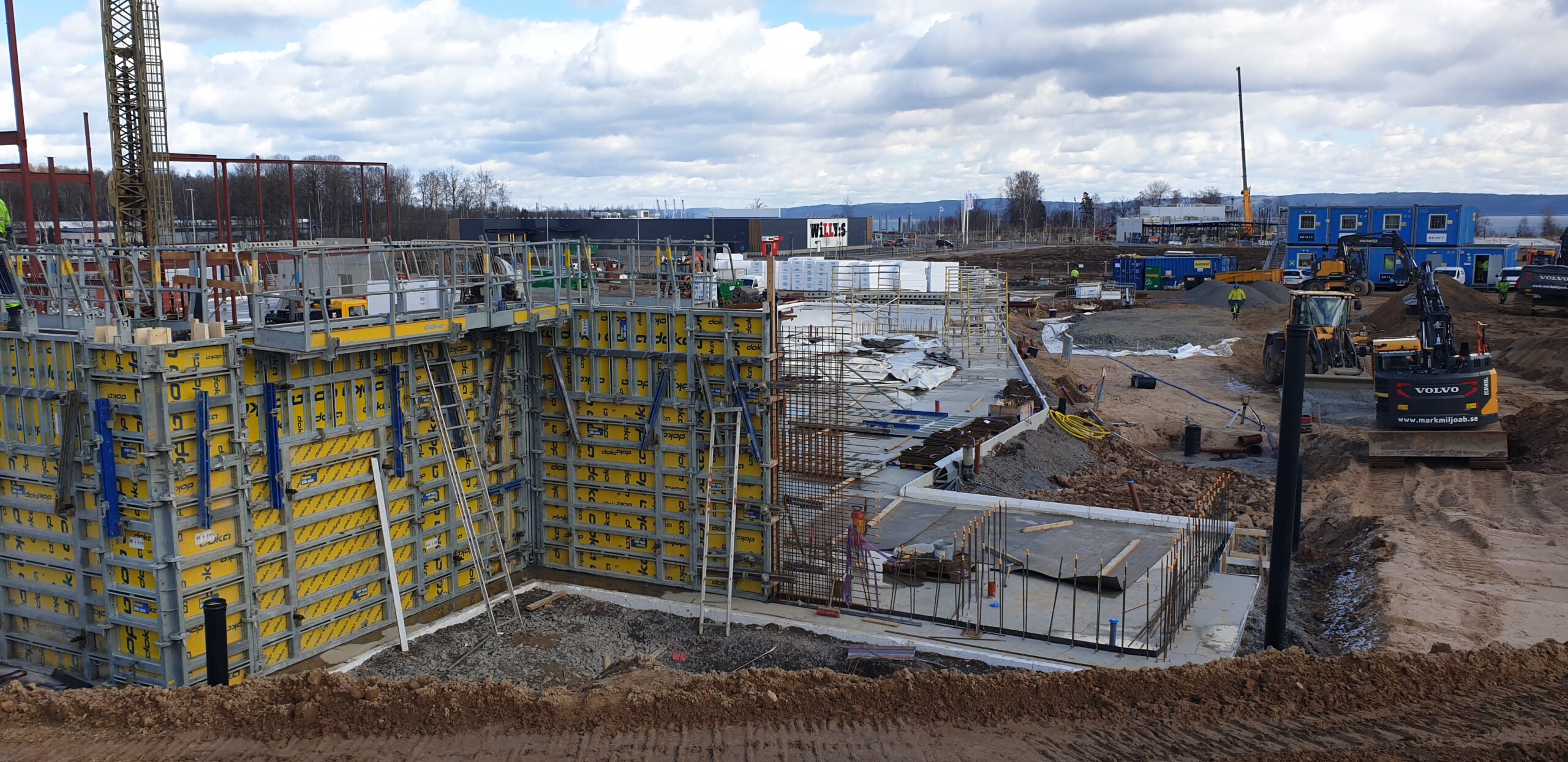

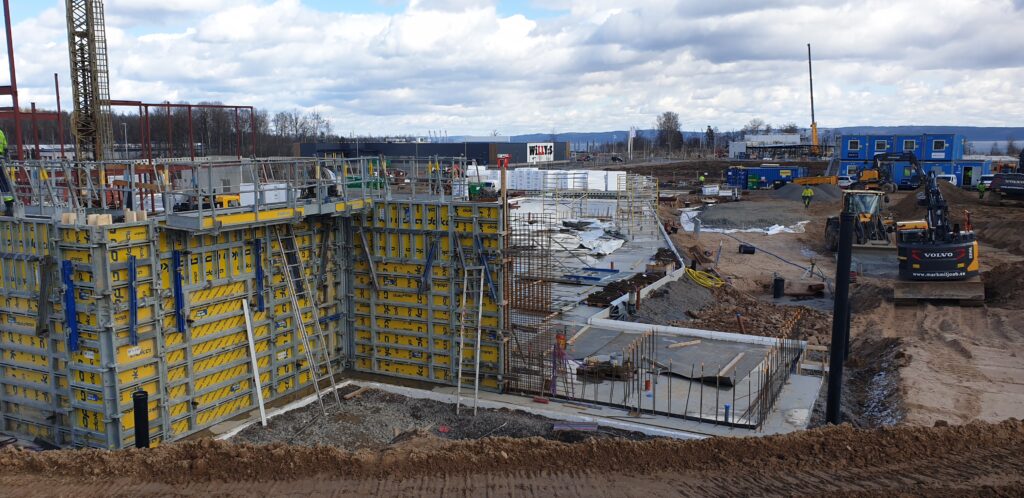

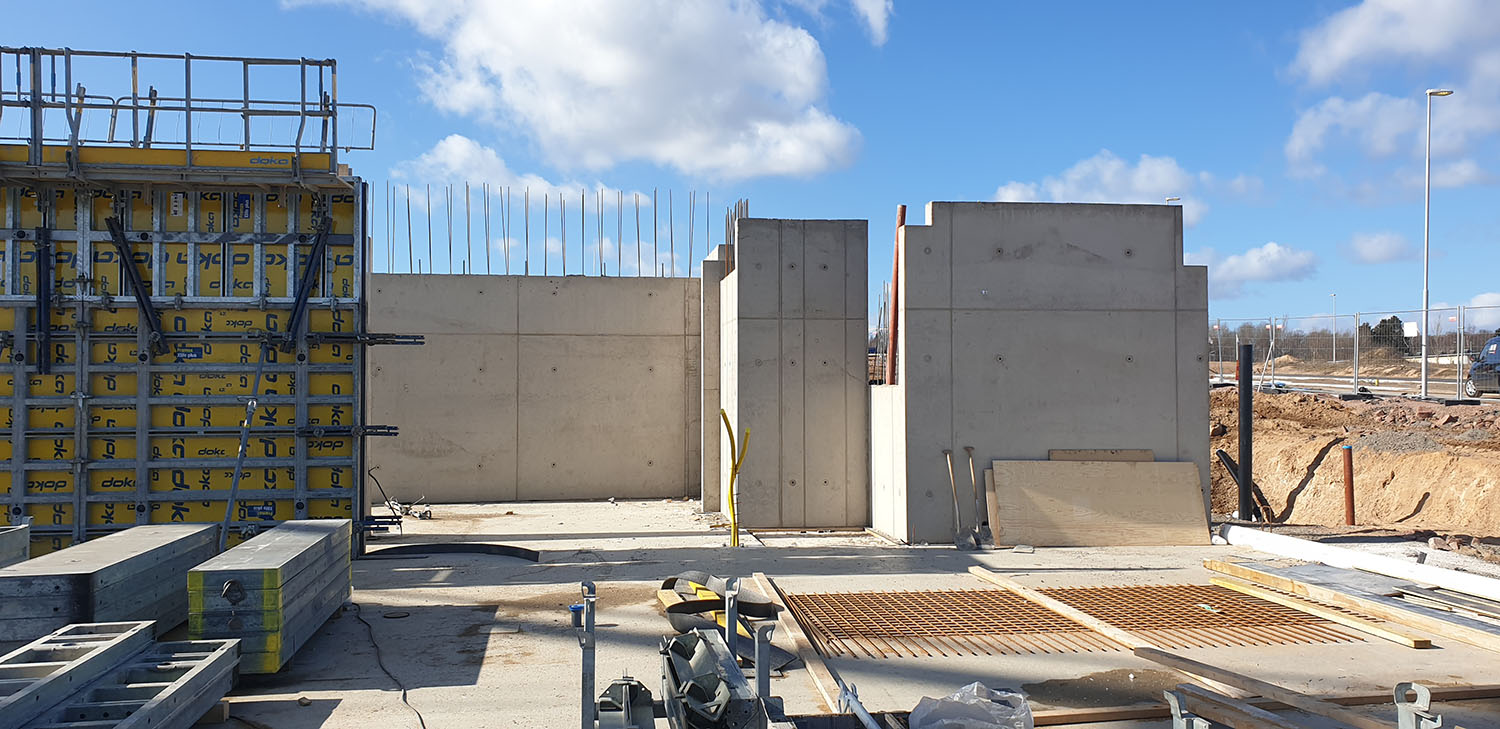

Formning med Doka-formar för stödväggar om cirka 4 m höjd, totalt 620 m² yta.
-

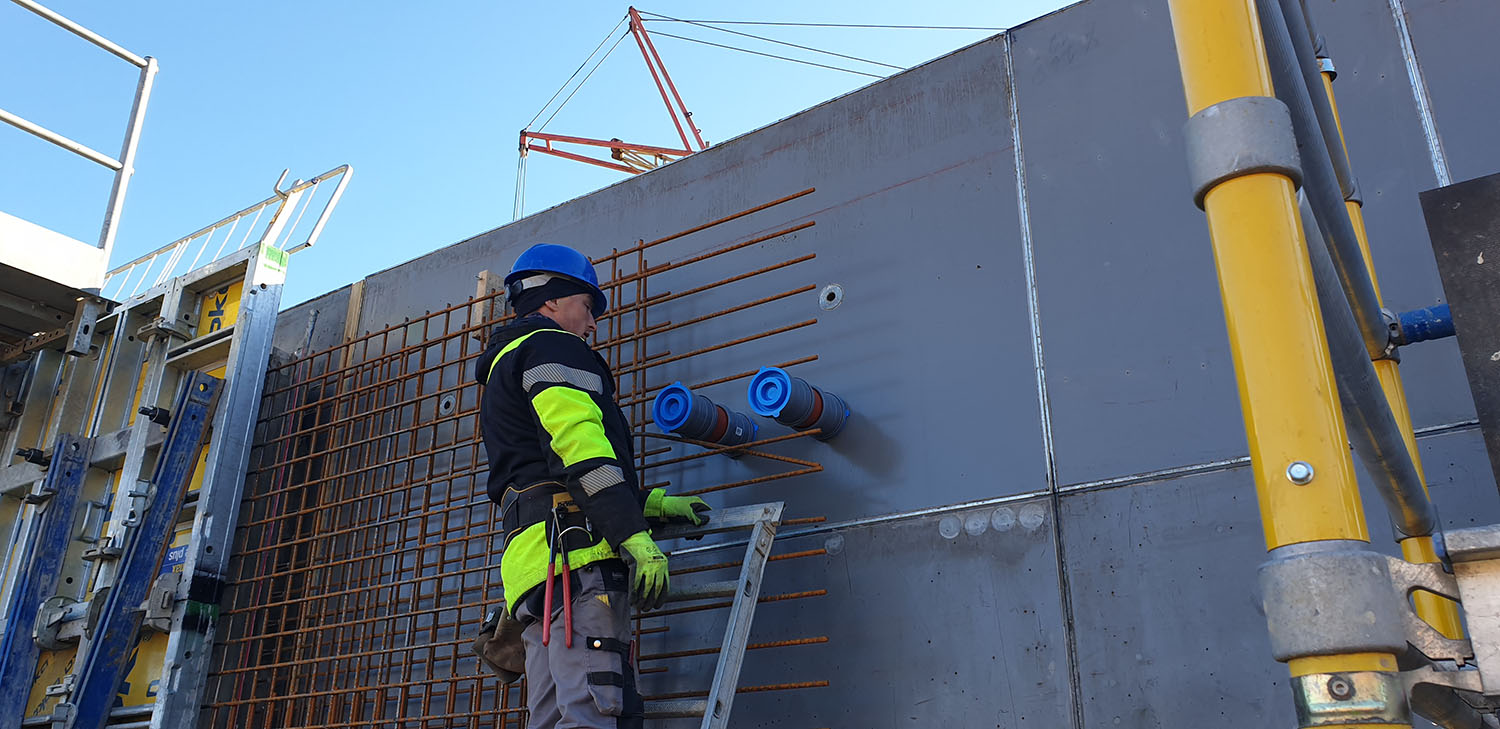

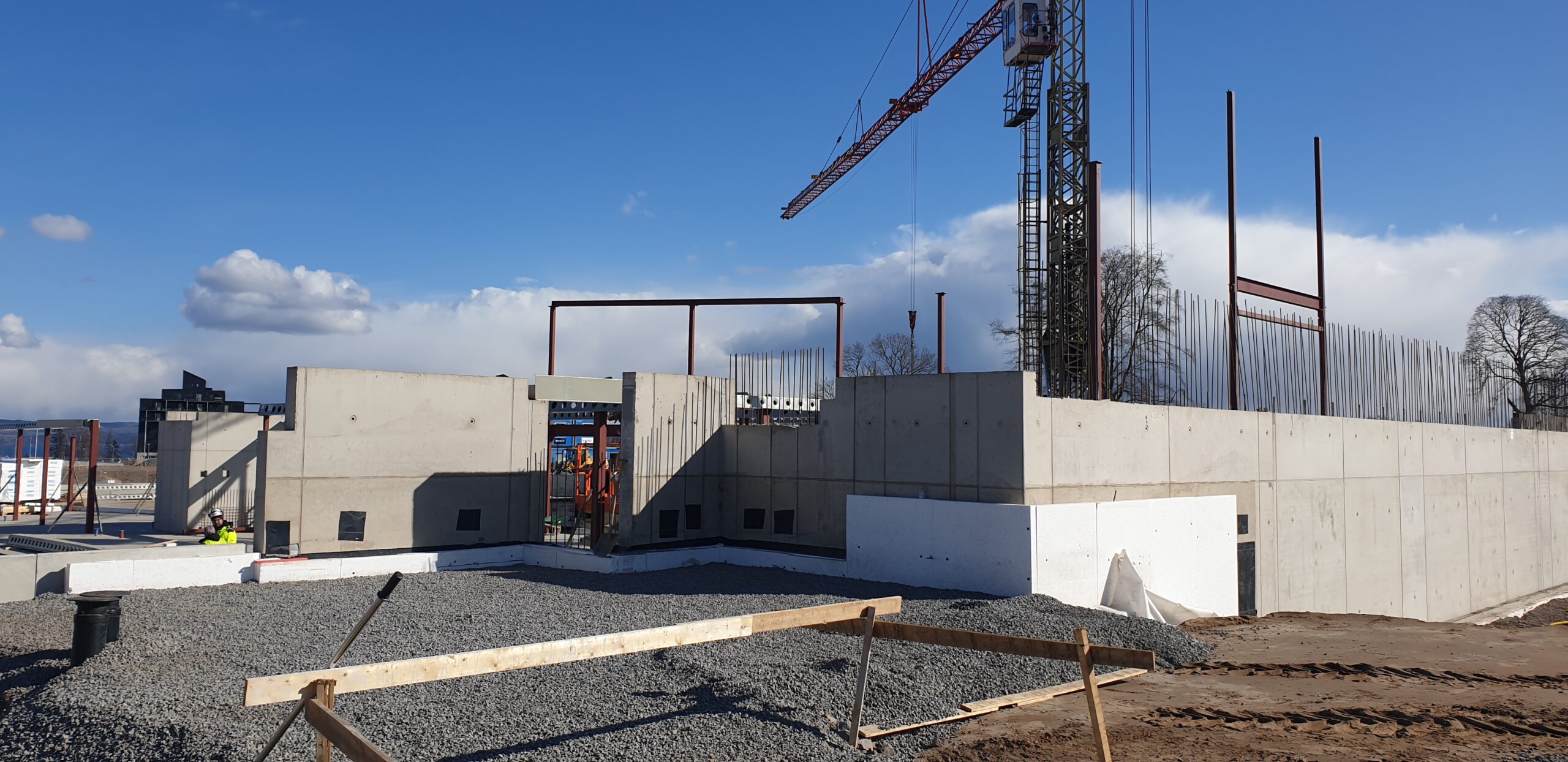

Armering och gjutning av trapphusväggar utförda i samma arbetsmoment, inklusive noggrann tätning och vätbarhet för att undvika sprickbildning.
-

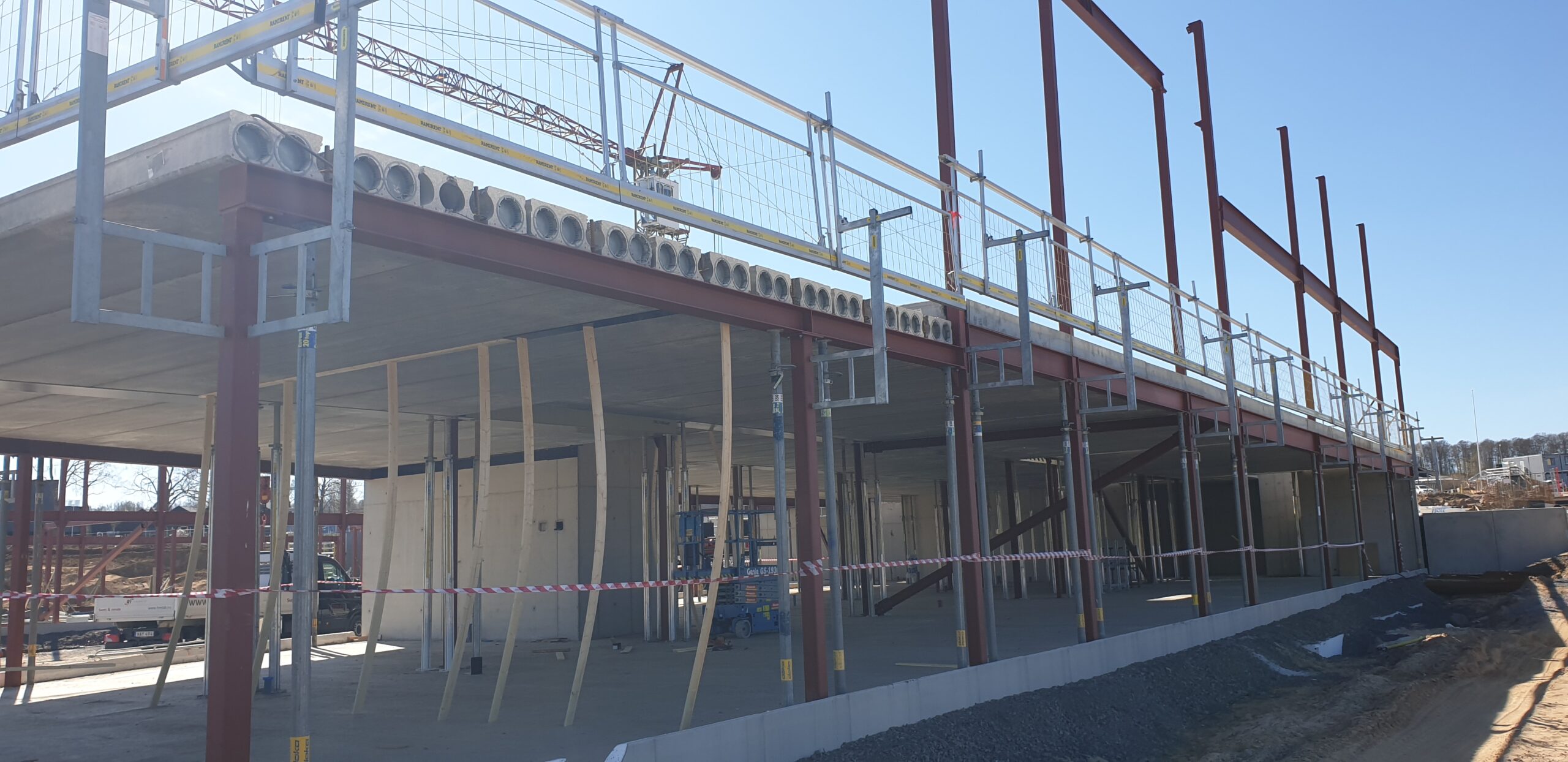

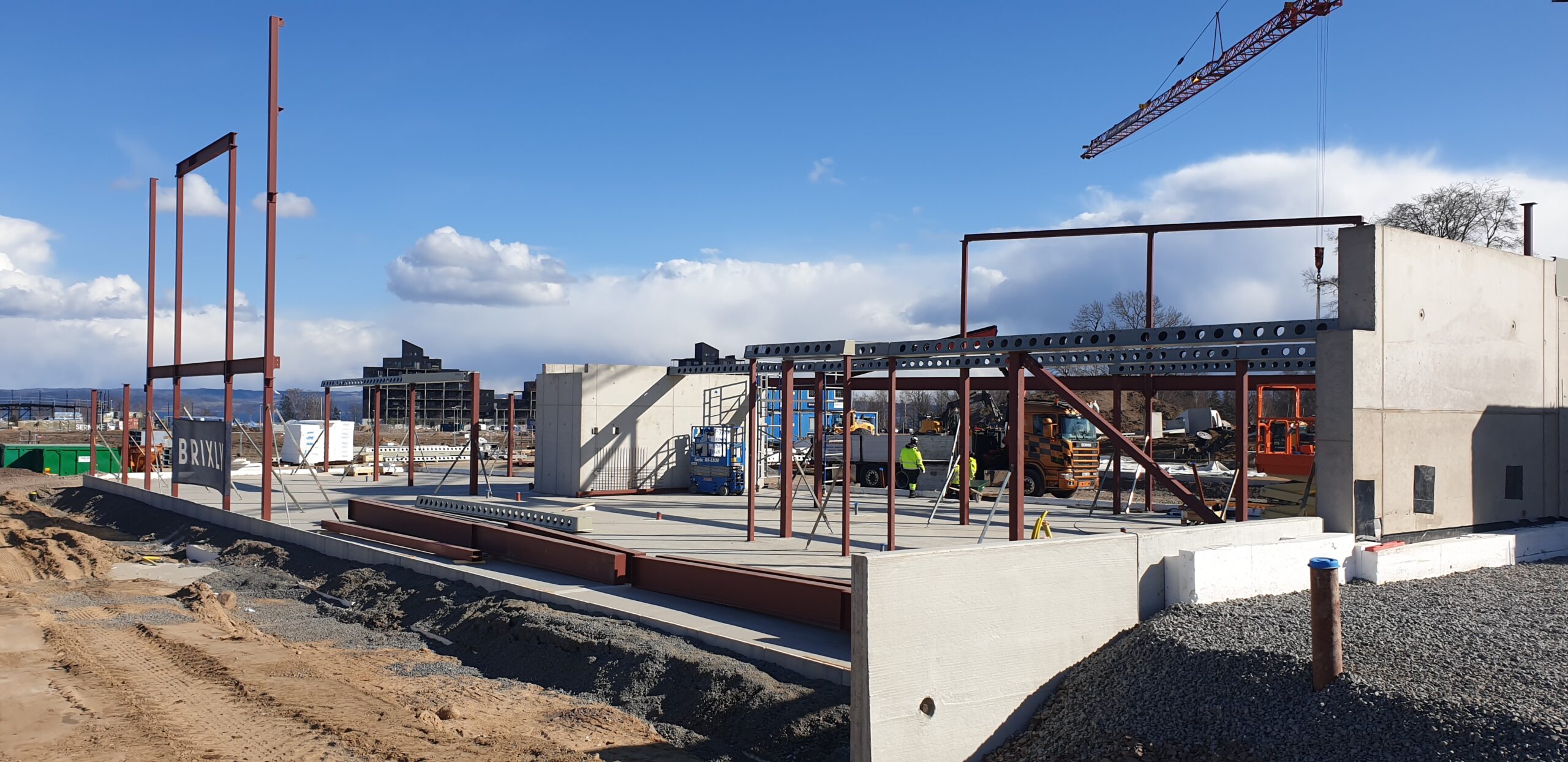

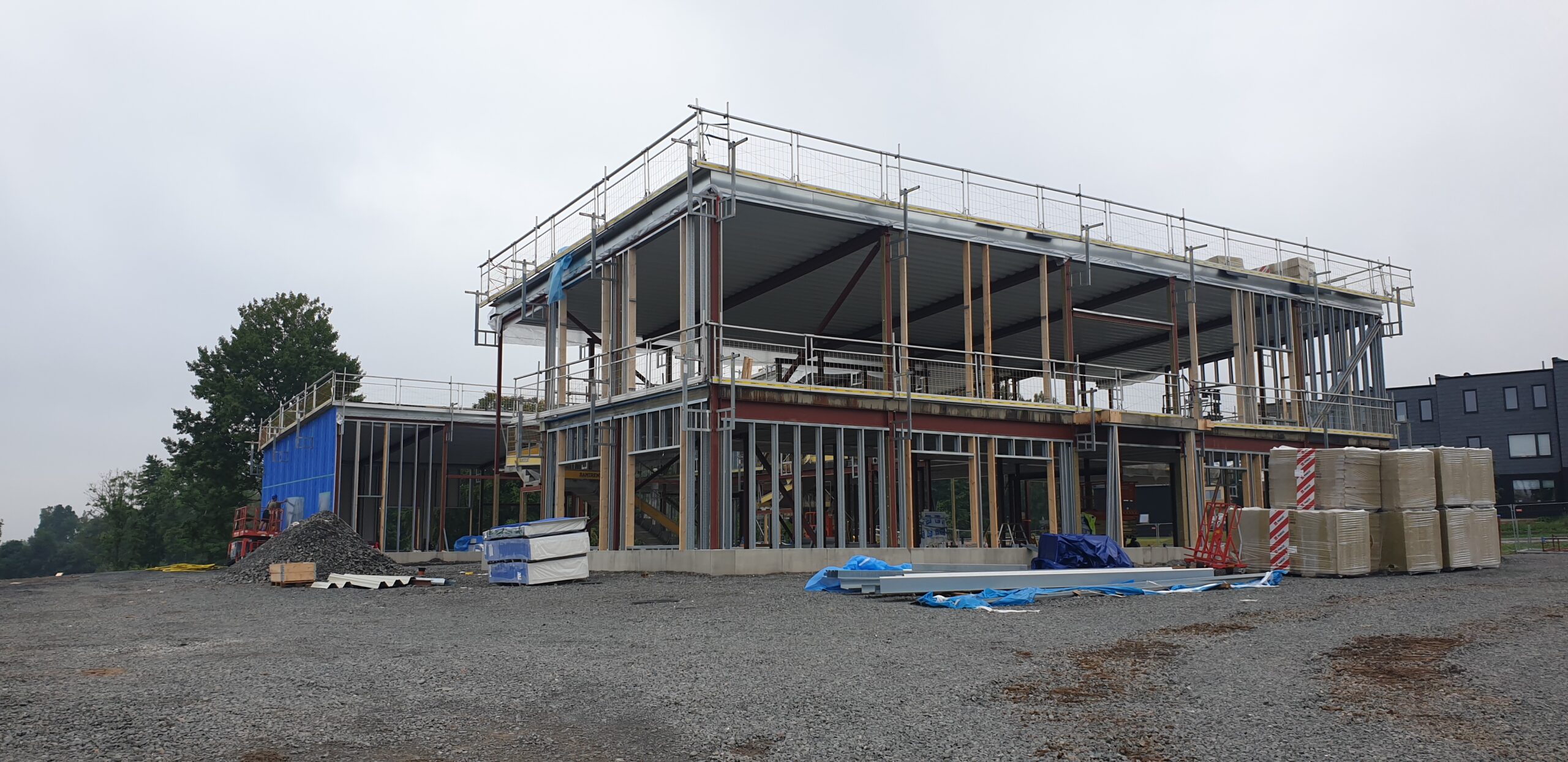

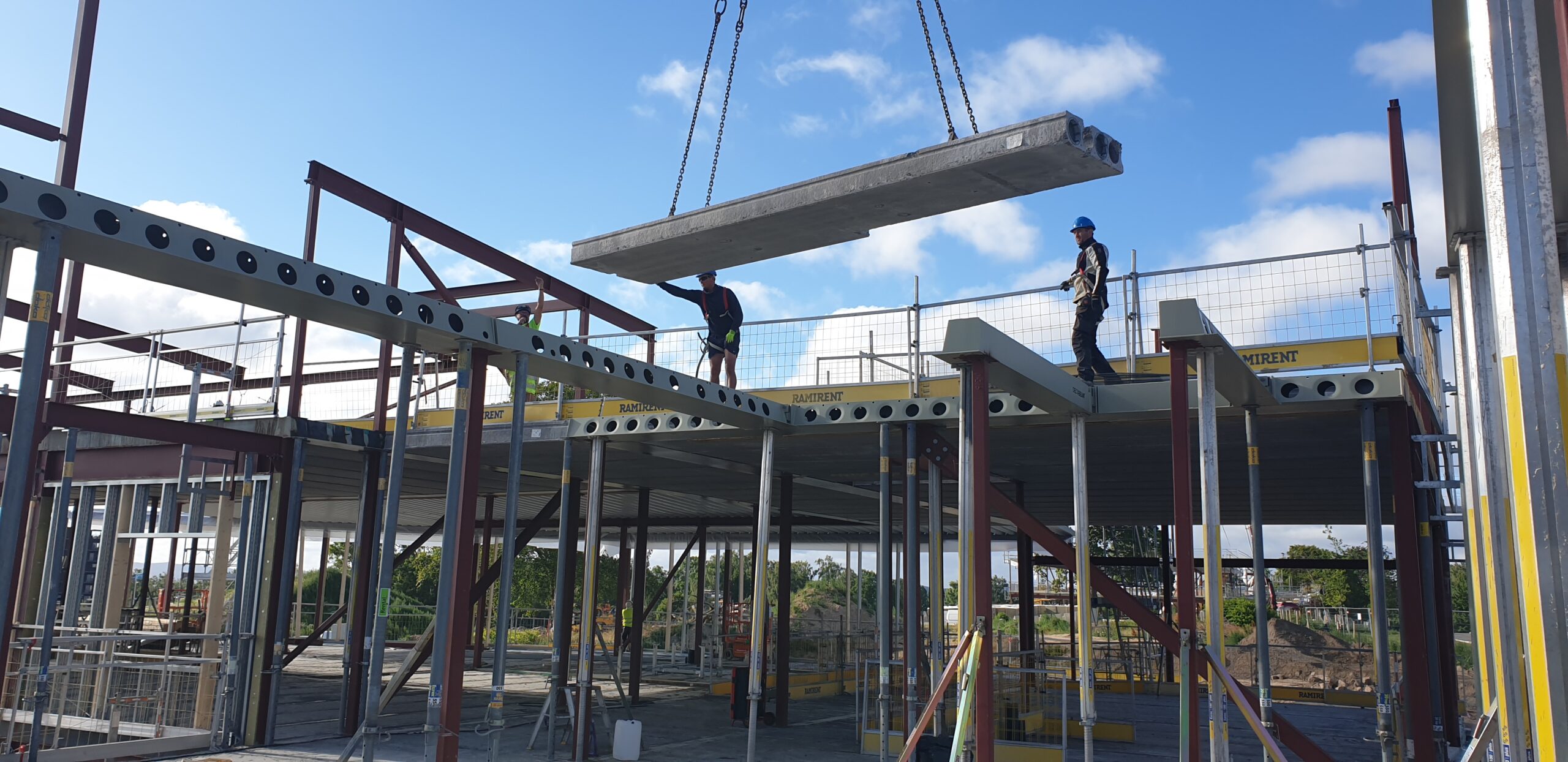

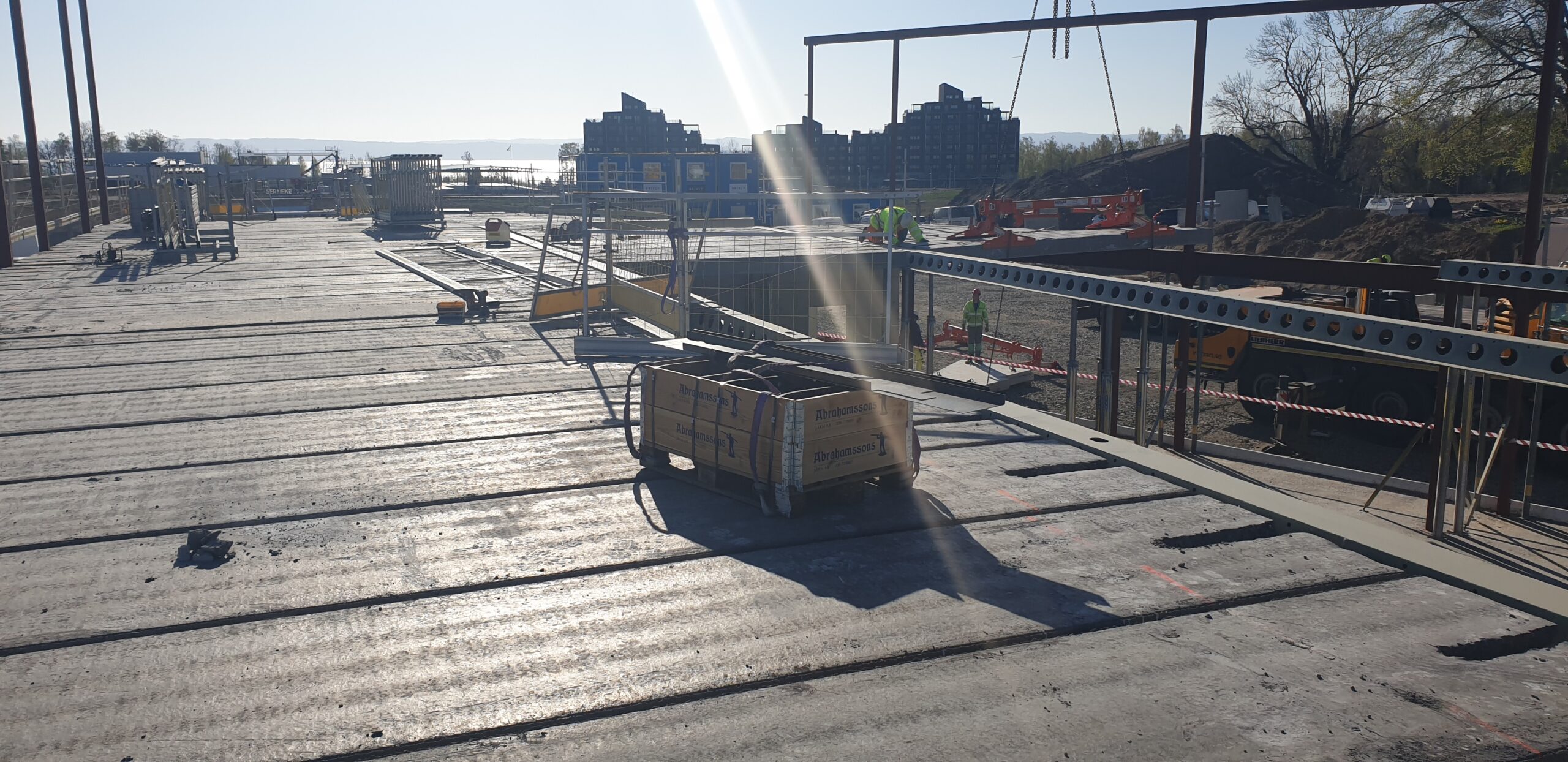

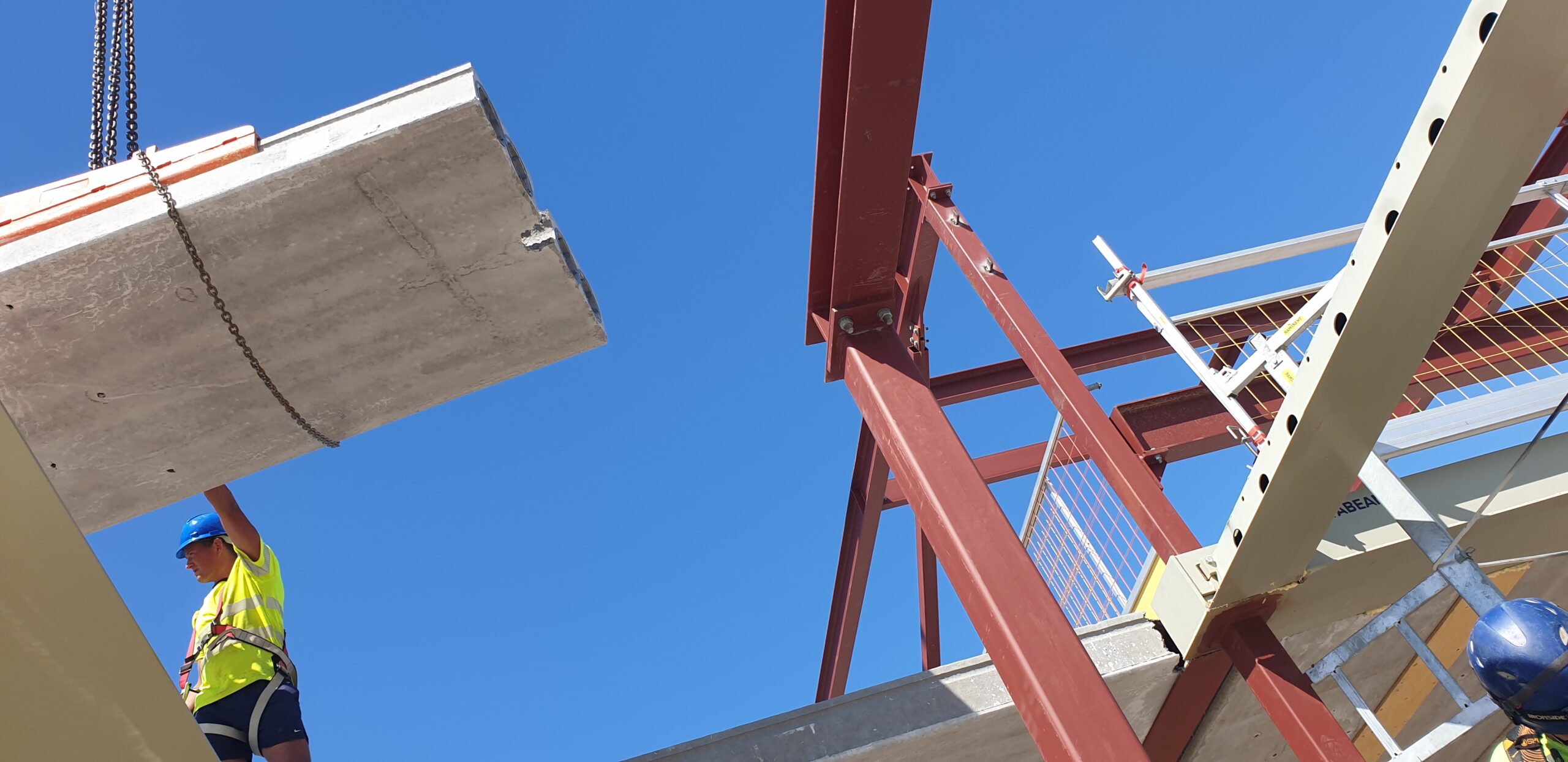

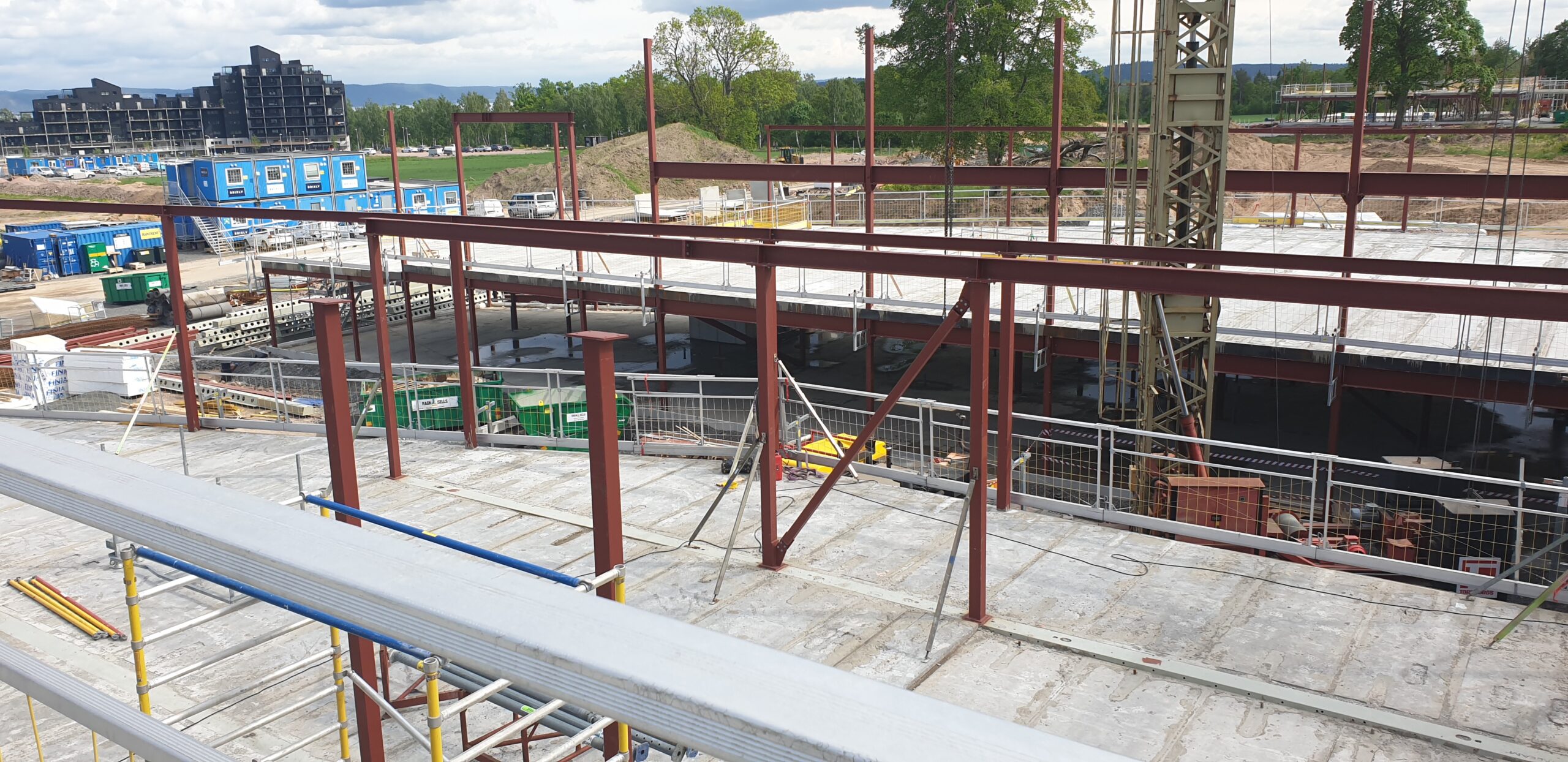

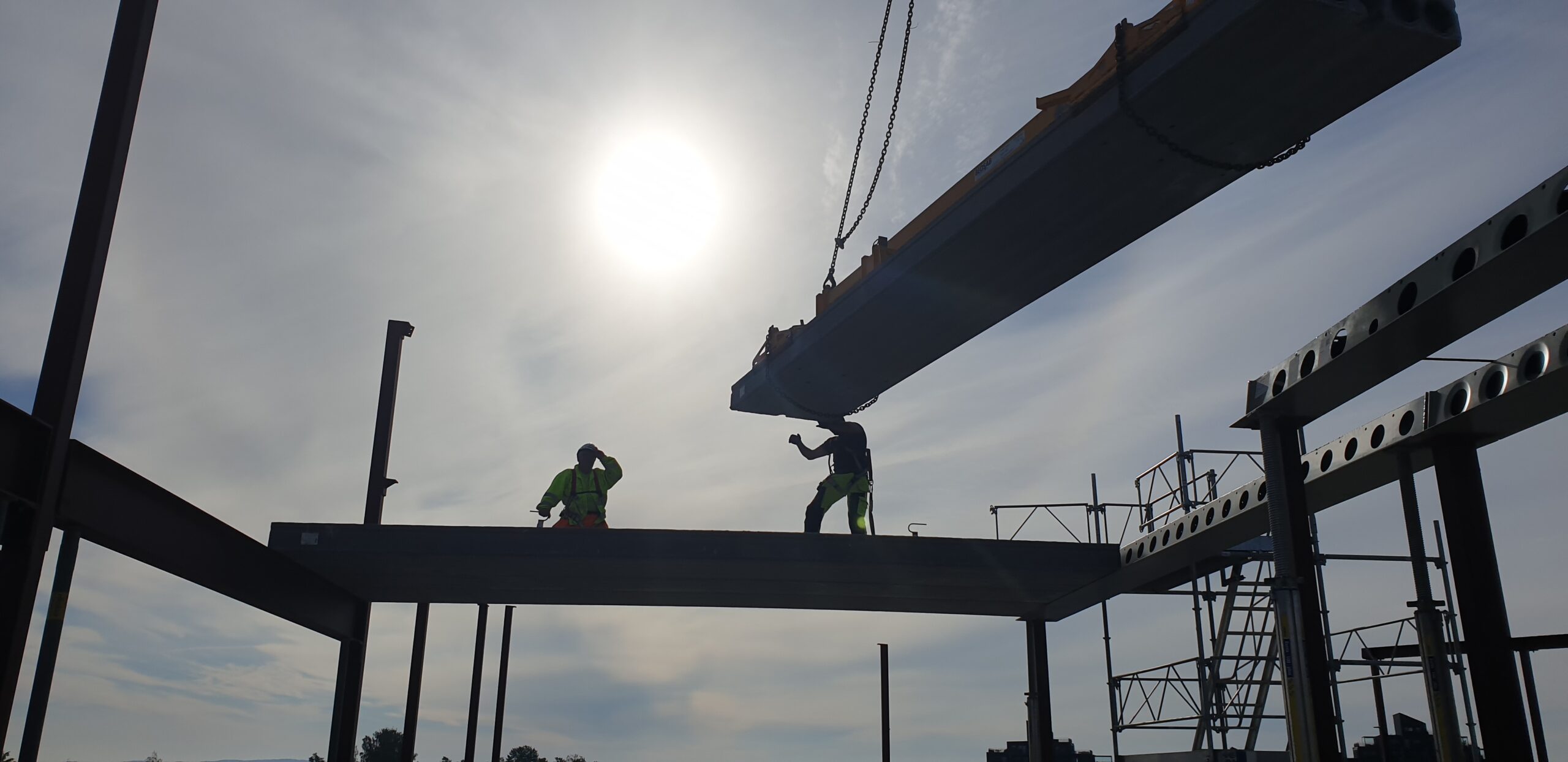

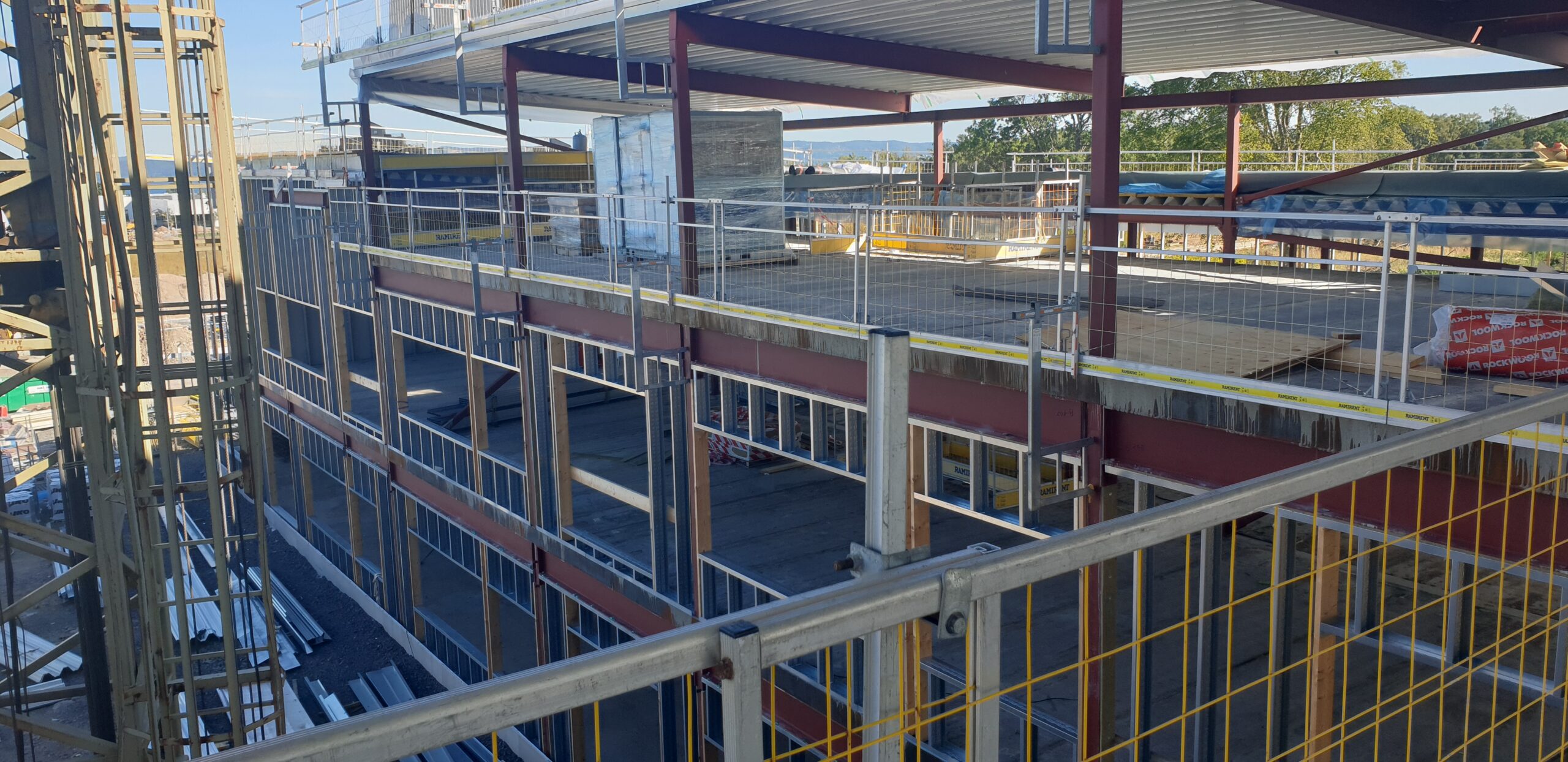

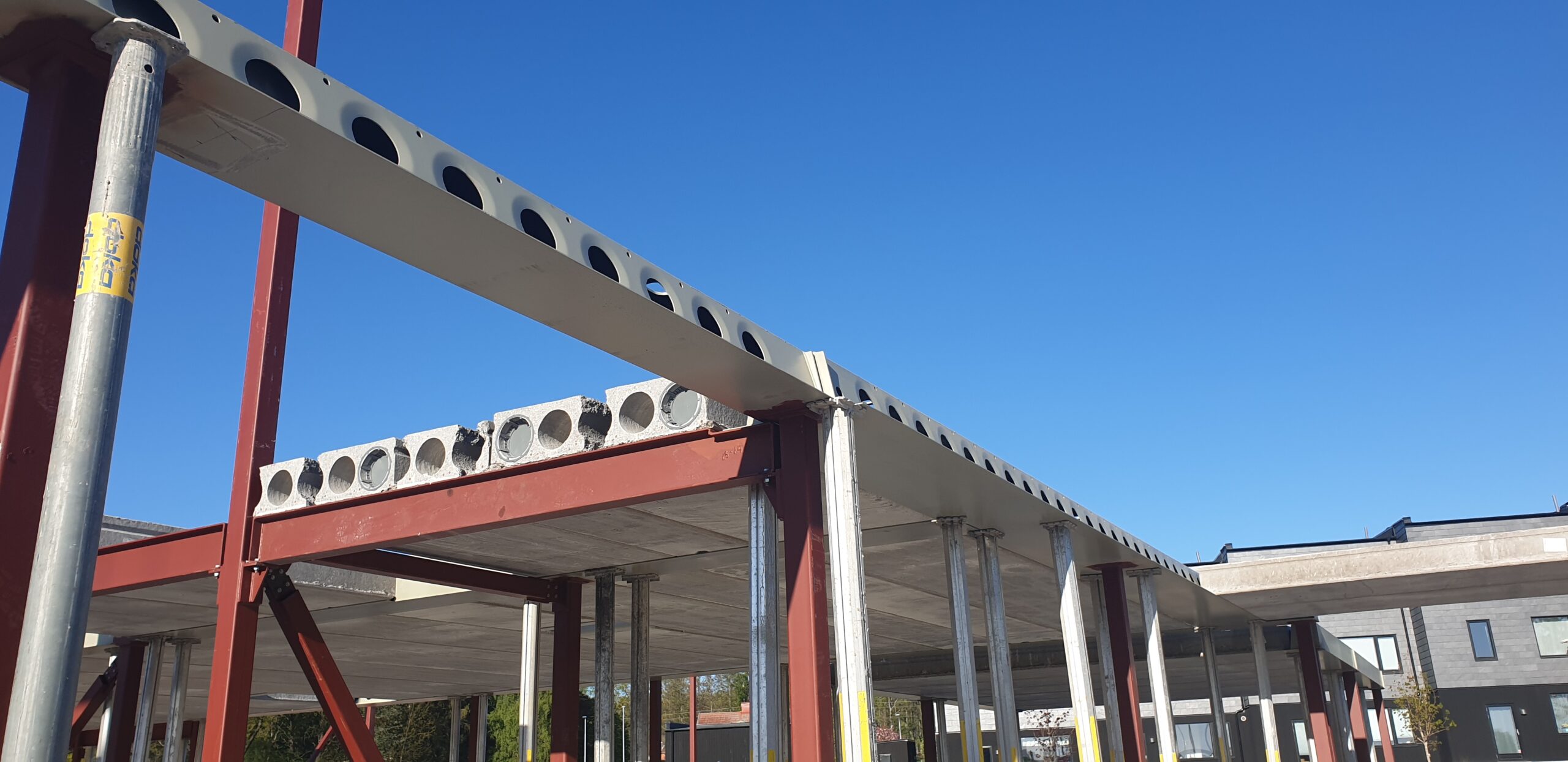

4. Montering av HD/f på stålkonstruktion
-
-

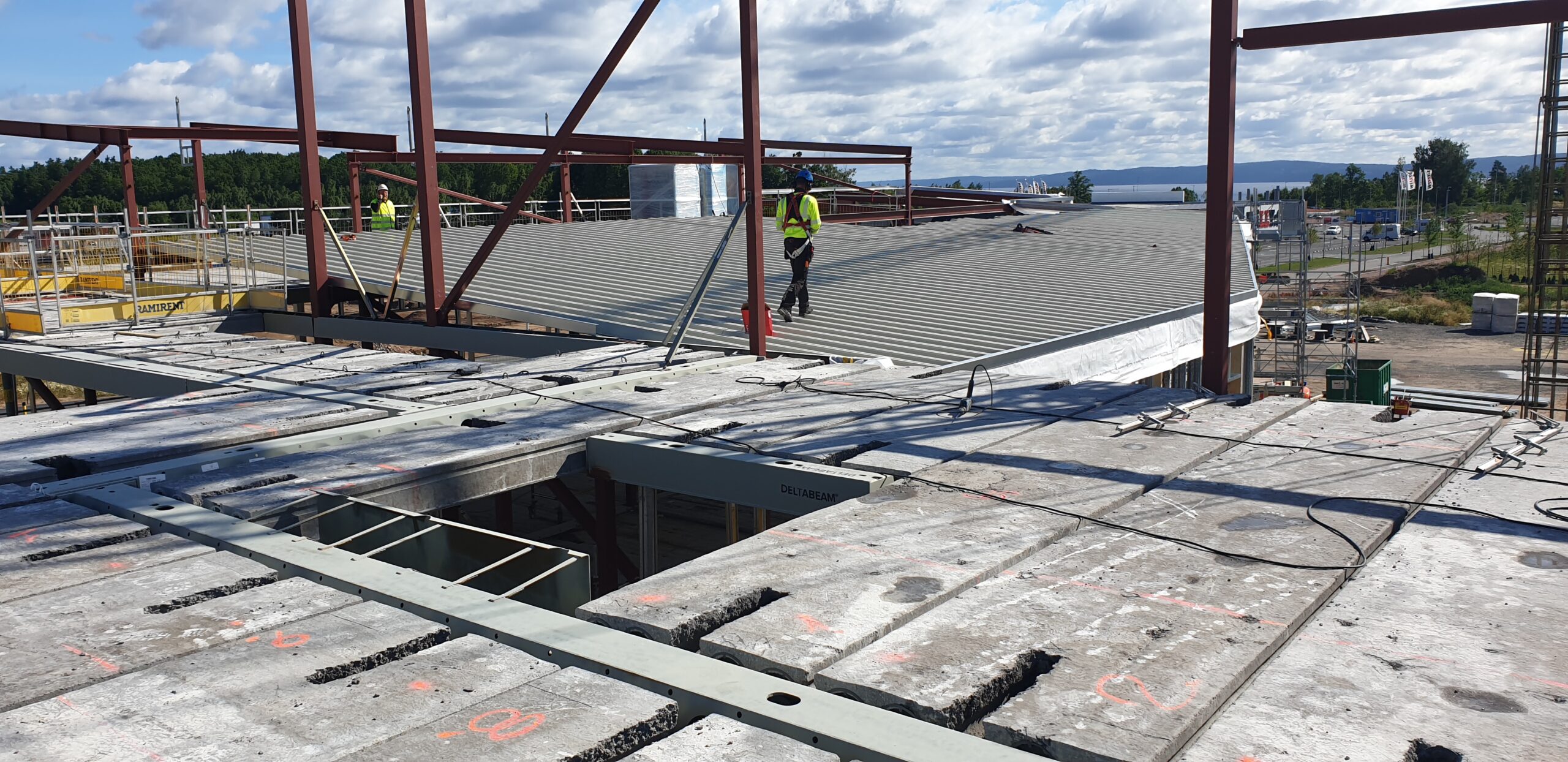

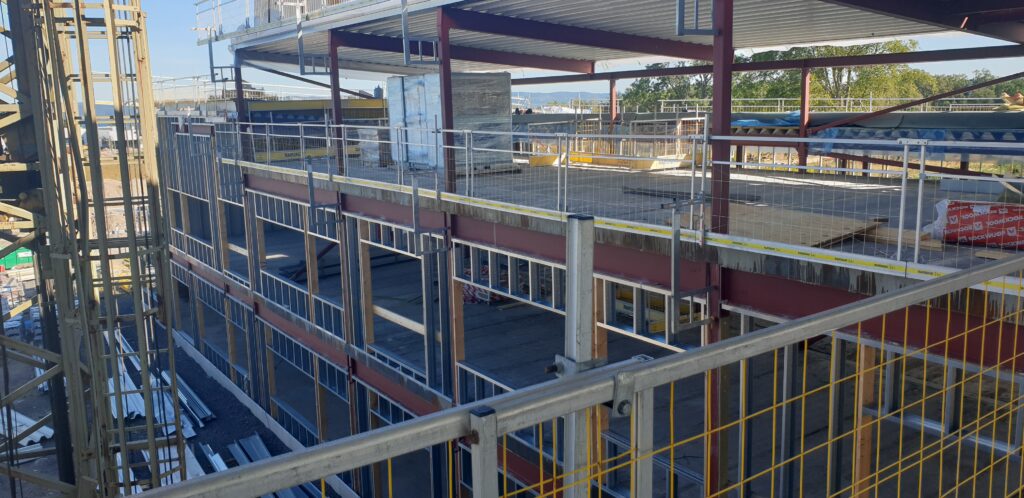

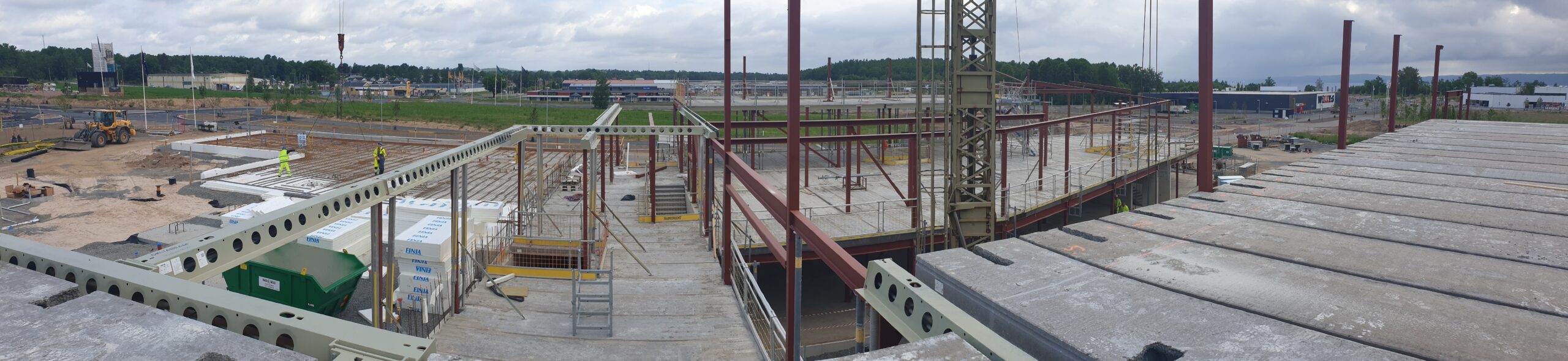

Leverans och montering av HD/f med total yta på 4 400 m², fästa mot en stålkonstruktion.
-

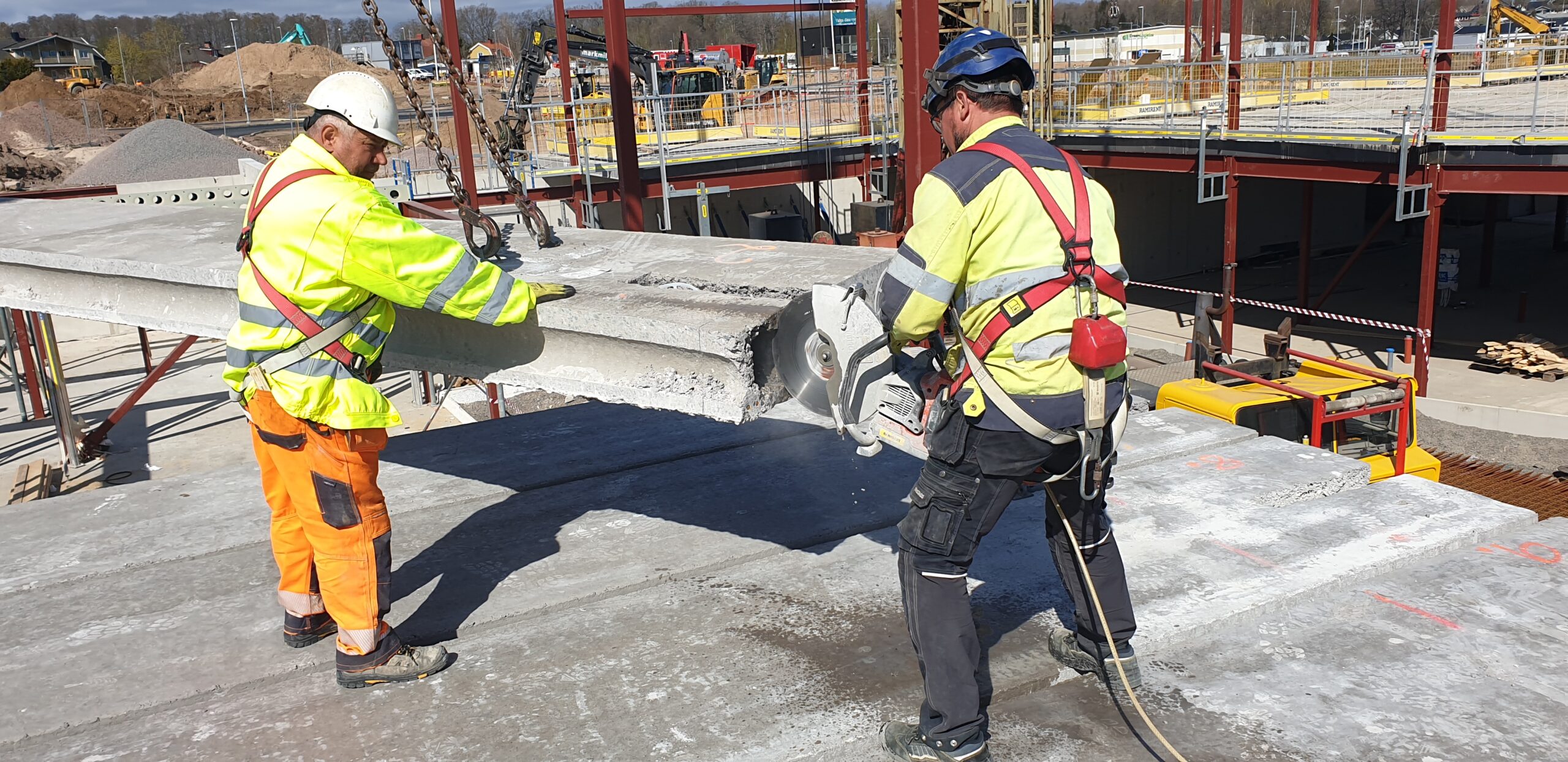

Förseglade skarvar med Deltabalk (stålbalkar) och gjutning av betong i spjälorna för att uppnå önskad hållfasthet och stabilitet.
-

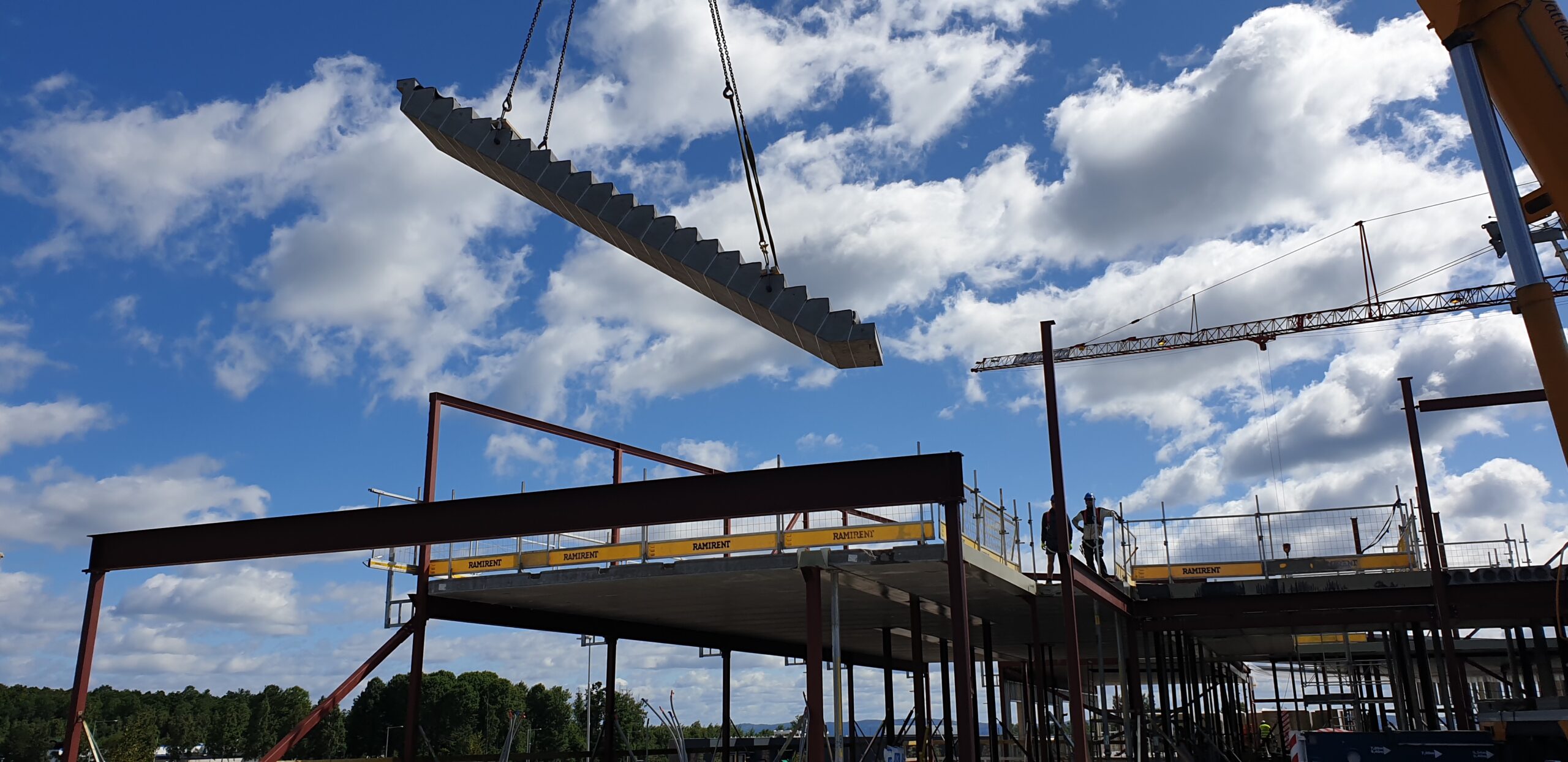

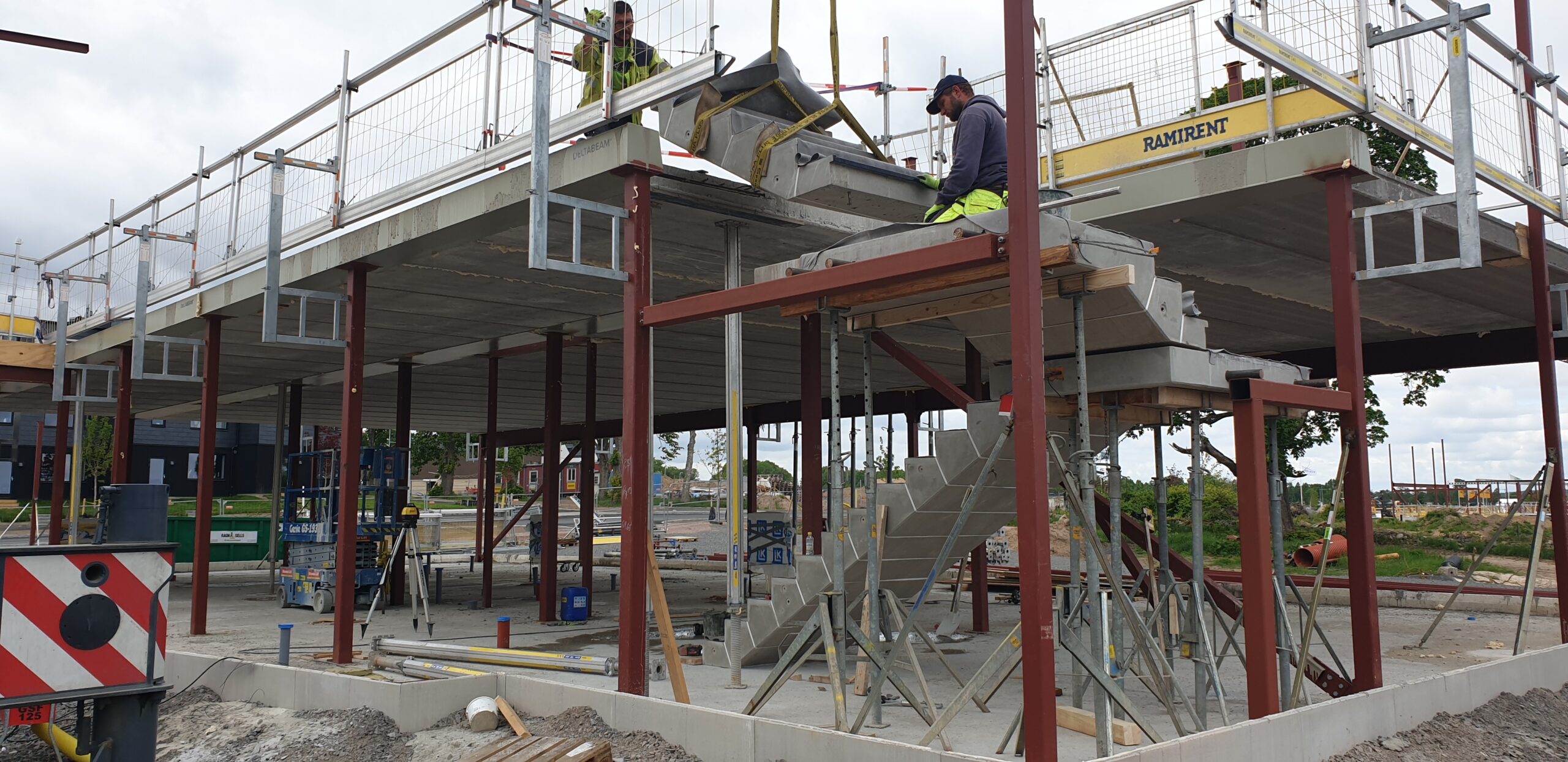

Installation av prefabricerade betongtrappor enligt projektspecifikation.
-
Utmaningar och koordinering
-
Vinter- och frostskydd:
Under perioden november 2022 till februari 2023 var väderförhållandena i Habo utmanande med temperaturer ned mot –15 °C. För att motverka frostsprängning i betongen och marken:-
Installerades tillfälliga värmeställningar, frostfiltar och värmeslingor under markberedning och betonggjutning.
-
Noggrann övervakning av betongtemperatur vid rätt tidpunkt för uttorkning, vilket säkerställde betongens hållfasthet och livslängd.
-
-
Samtidig projektledning:
För att effektivisera byggprocessen skapades en detaljerad tidsplan och resursallokering som inkluderade:-
Koordination med markentreprenörer, rörmokare, elektroinstallatörer och plåtleverantörer.
-
Parallellt arbete på flera fronter: grundläggning, HDF-montering och prefabricerade trappor, vilket krävde tät dialog för att undvika flaskhalsar.
-
Slutsats
Byggnad av skola och förskola i Habo genomfördes med hög kvalitet och fokus på hållbarhet och effektivitet. Genom noggranna förberedelser inför vinterförhållanden och strikta samordningsrutiner mellan olika entreprenörer säkerställdes:
-
En stabil grundplatta som klarar framtida lastkrav
-
Isolering och frostskydd som uppfyller gällande byggregler
-
Effektiv tidsplanering där flera arbetsmoment löpt parallellt utan förseningar
Den framgångsrika betonggjutningen, därefter slipningen (stålglättad) och Doka-formar bidrar till en felfri grundkonstruktion och väggarna för den nya skolan och förskolan i Habo.
